Управление проектами

Project tracker - инструмент для управления проектами, организации рабочих процессов команд, мониторинга задач. Project tracker обеспечивает:

  • создание отдельных проектов;

  • планирование спринтов;

  • ведение бэклога задач;

  • постановку задач и отслеживание их статуса в текущем спринте на канбан-доске;

  • учет времени работы над задачами.

Примечание

Предварительно запустите микросервис ecos-project-tracker в лончере:

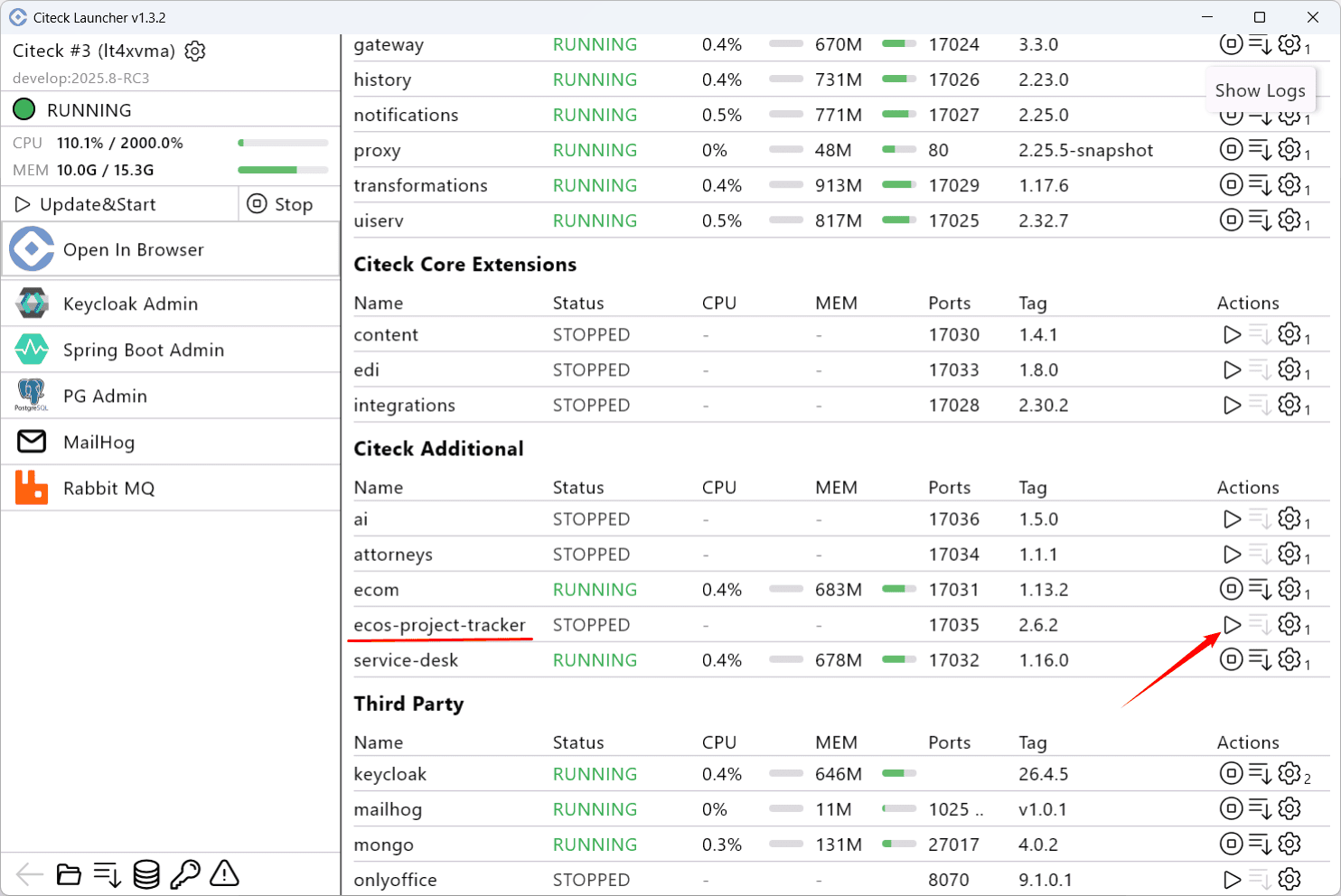

../../_images/ept_ms.png

Создание портфеля проектов

Для создания портфеля проектов в рабочем пространстве Справочники перейдите в Портфели проектов, нажмите +, заполните информацию и сохраните:

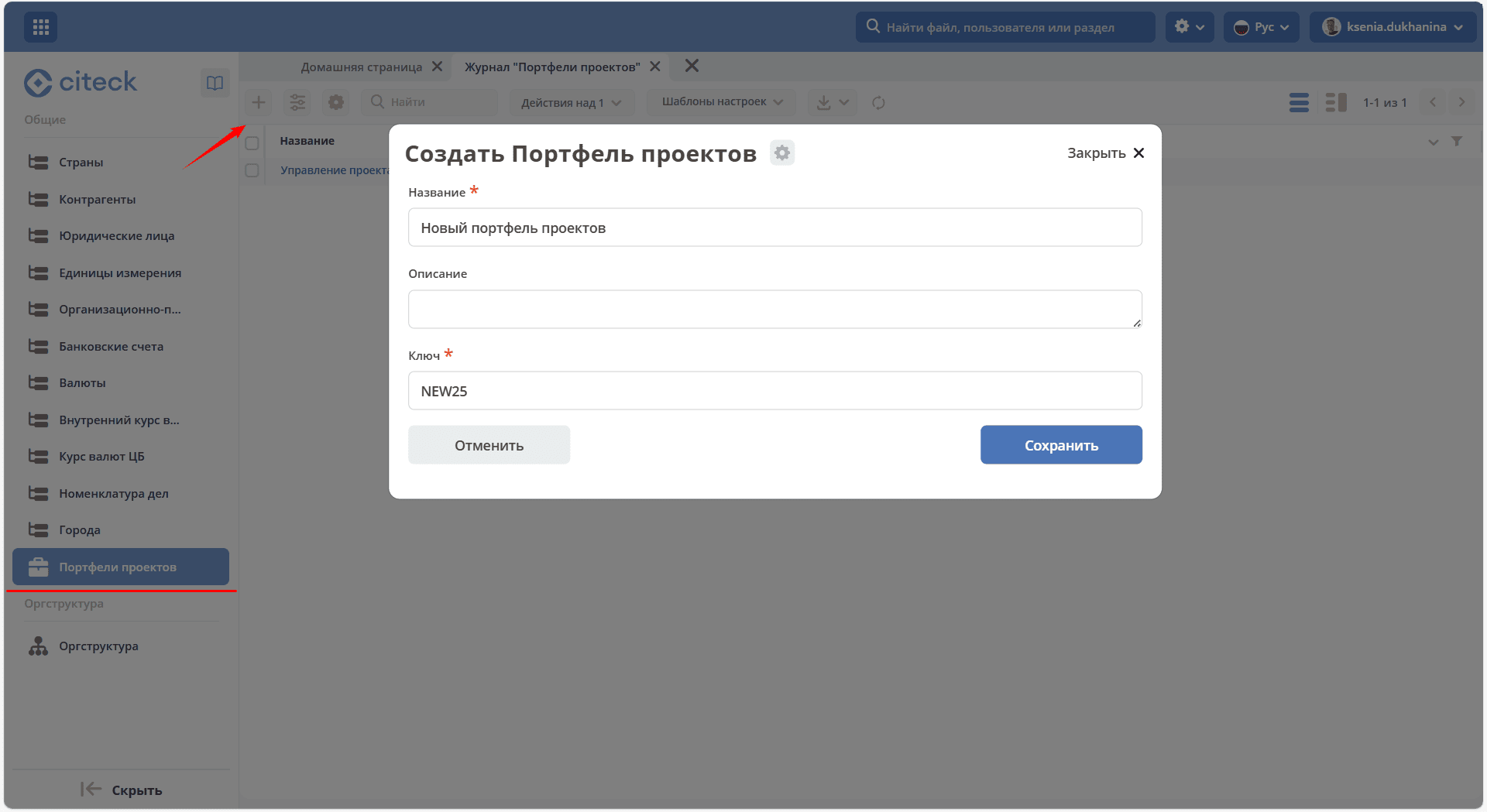

../../_images/projects_portfolio_01.png

Откроется информация о созданном портфеле:

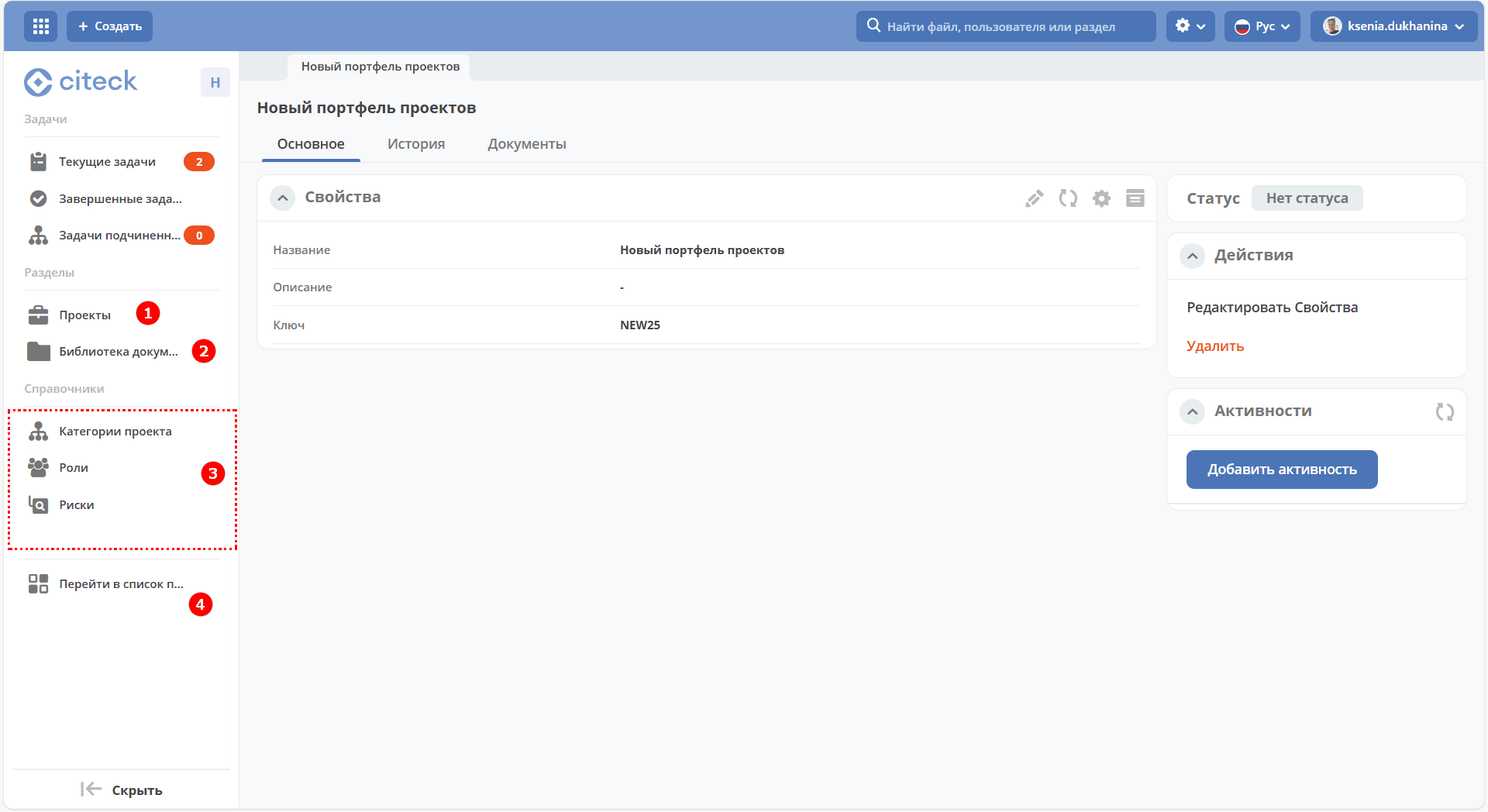

../../_images/projects_portfolio_02.png

В меню доступны раздел со списком проектов (1), библиотека документов (2) и используемые справочники (3), переход в список портфелей (4).

Для портфеля будет автоматически создано рабочее пространство.

Карточка портфеля содержит виджет «Активности».

Создание проекта

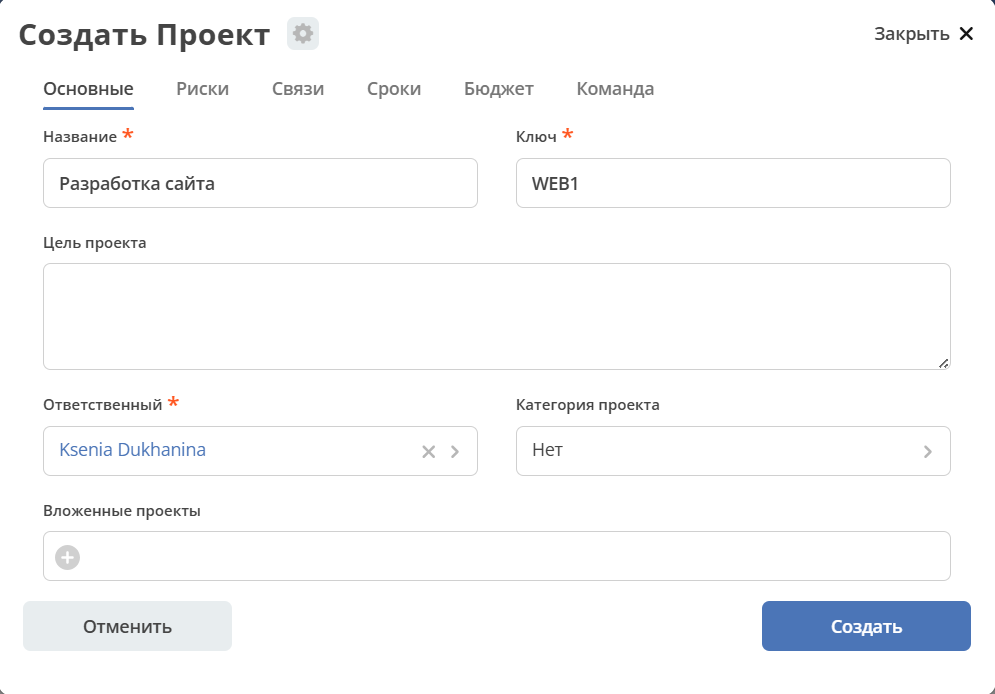

Перейдите в Проекты нажмите +:

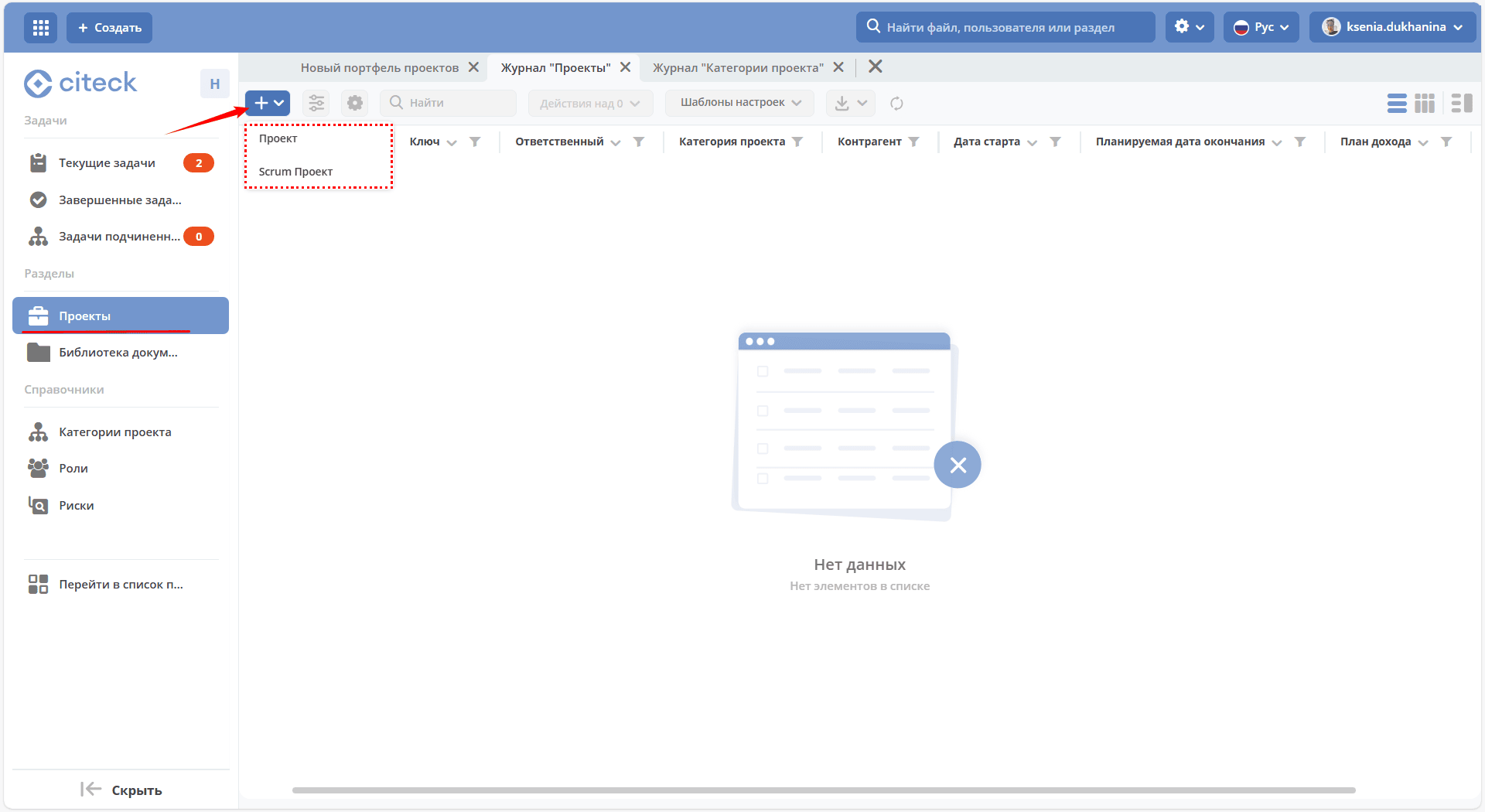

../../_images/project_01.png

Доступно создание:

На вкладке Основные обязательно укажите Название, Ключ автоматически сформируется из первых букв названия проекта, Ответственным автоматически назначится текущий пользователь, может быть изменен.

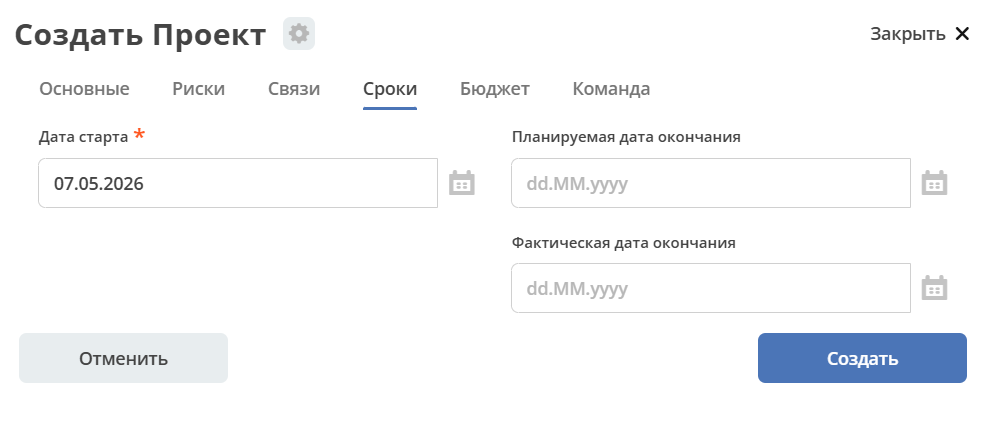

На вкладке Сроки укажите Дату старта и Планируемую дату окончания. При необходимости заполните дополнительные поля во вкладках. Сохраните.

Для проекта будет автоматически создано рабочее пространство.

Рабочее пространство проекта

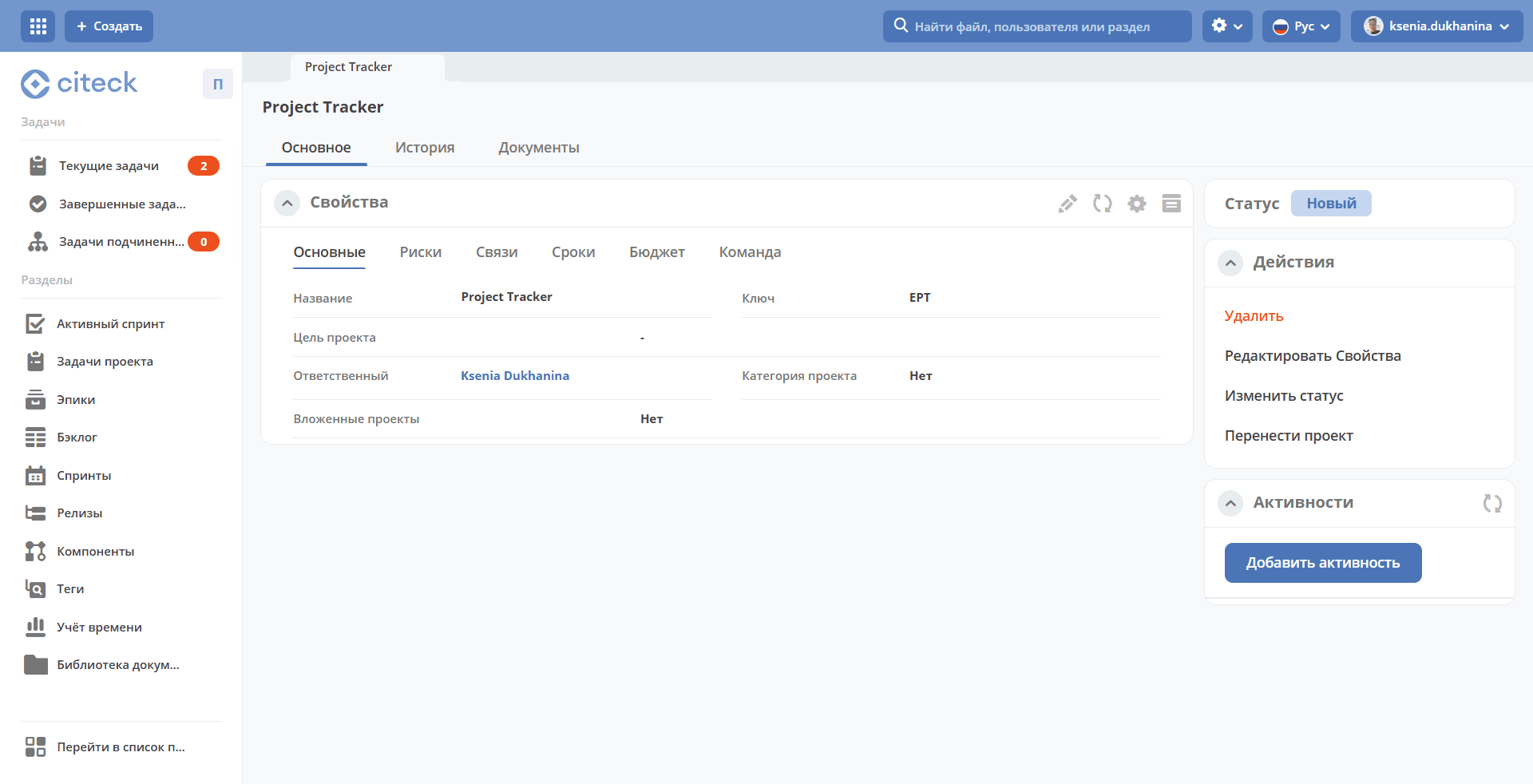

Карточка рабочего пространства откроется сразу после создания проекта:

../../_images/ws_00.png

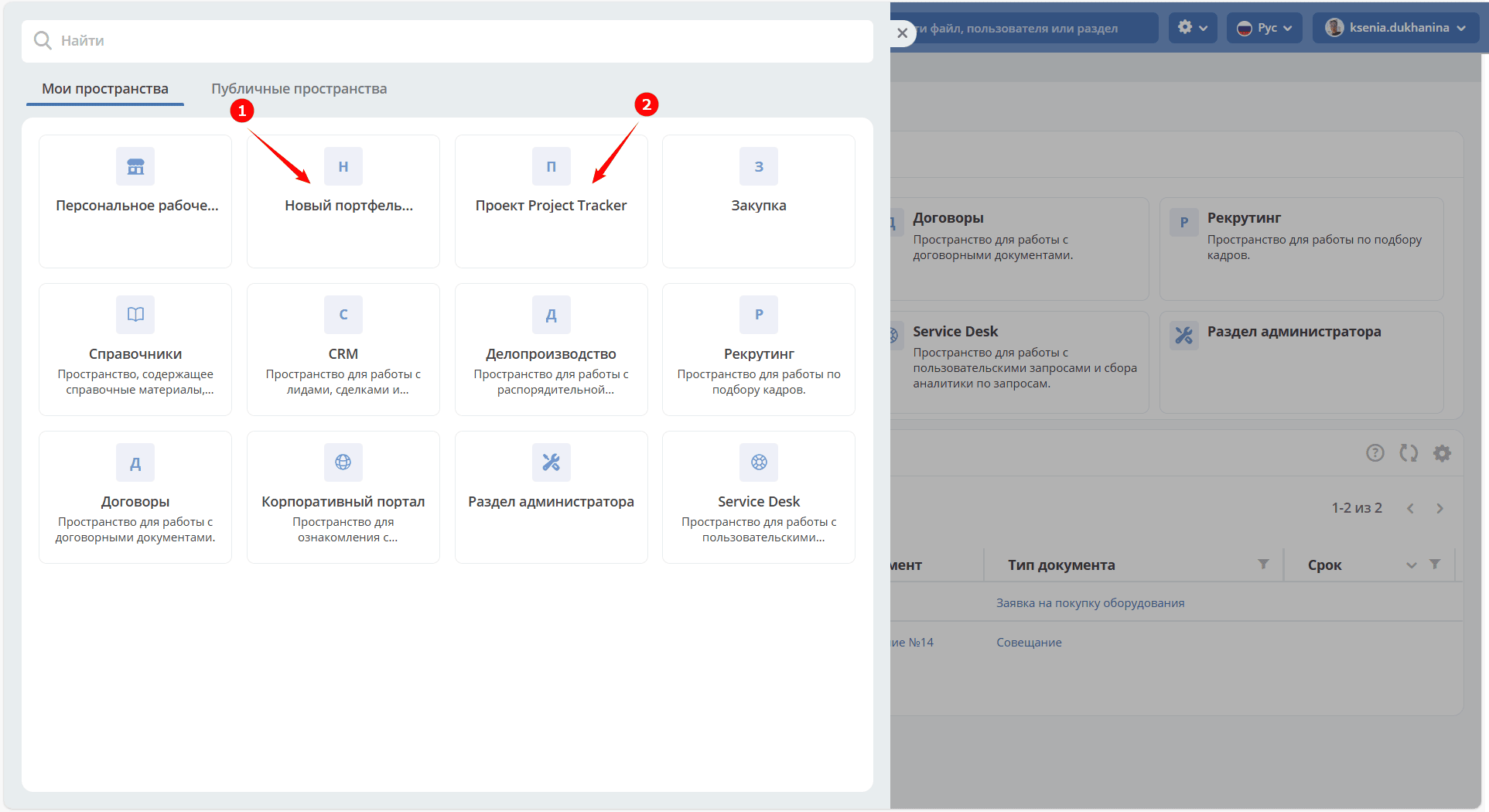

В дальнейшем портфель (1) и его проекты (2) доступны в списке рабочих пространств:

../../_images/ws_list.png

В портфель так же можно перейти из проекта:

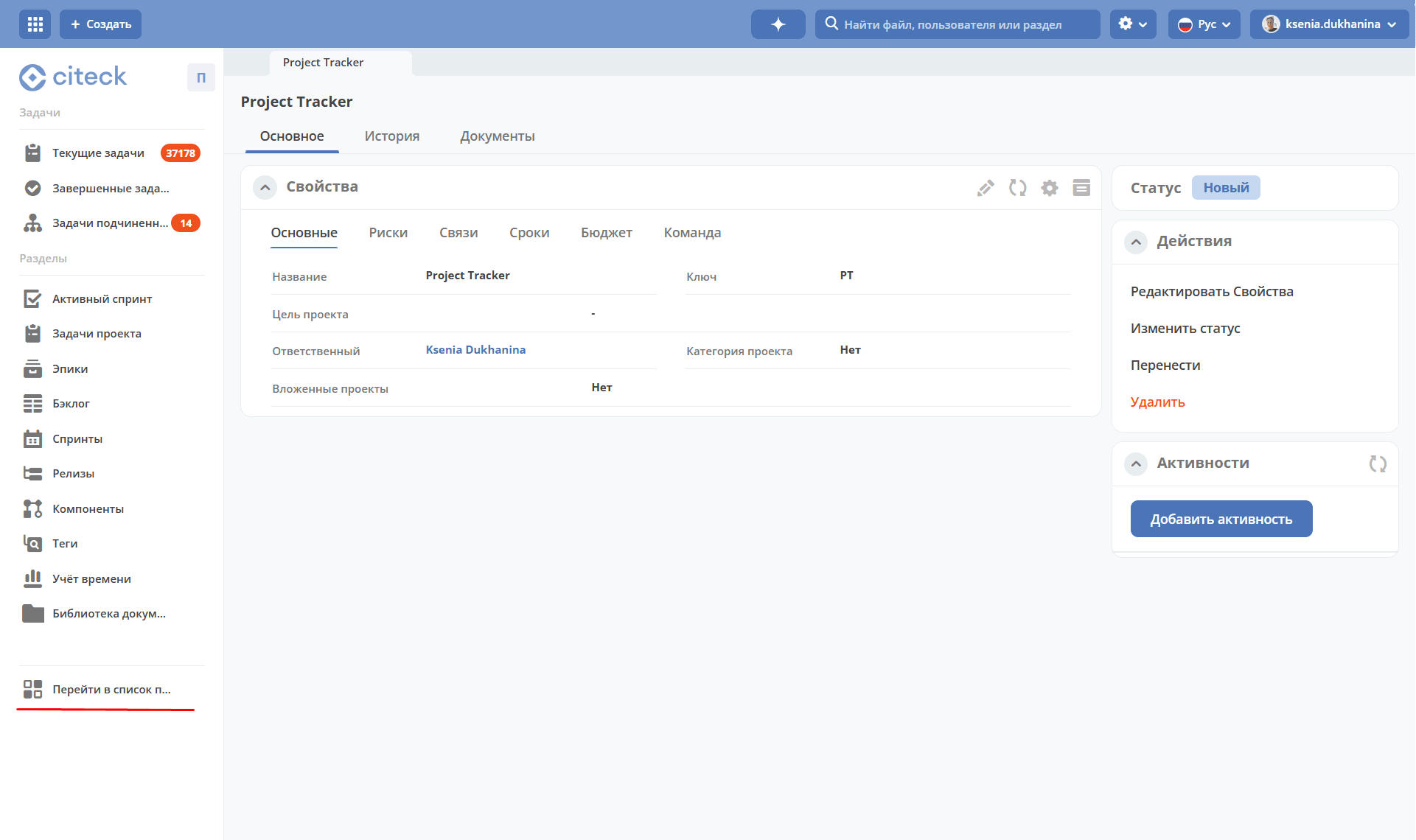

../../_images/projects_portfolio_03.png

Карточка проекта содержит виджет «Активности».

Предоставление доступа к рабочему пространству

Перейдите в режим редактирования:

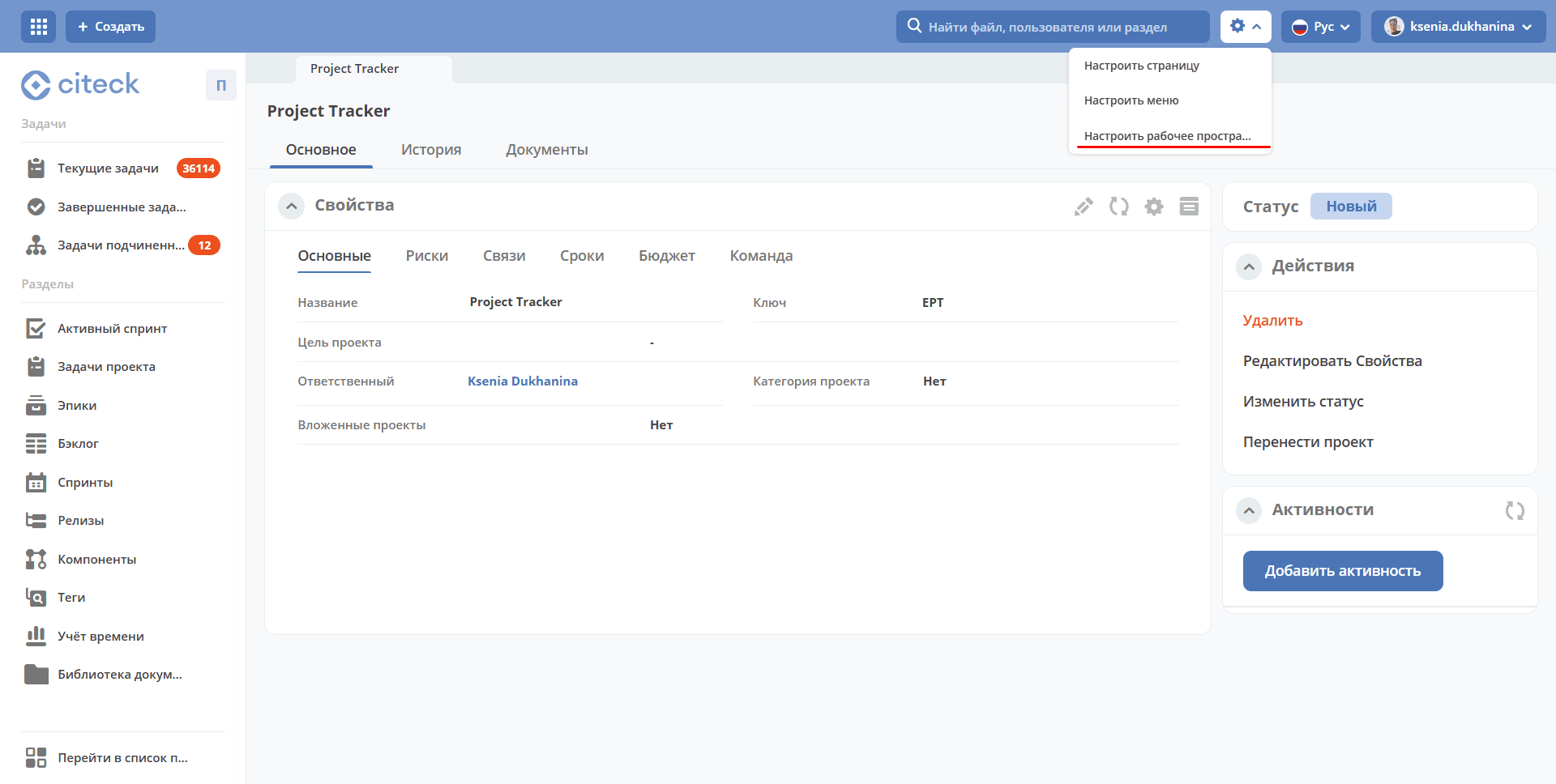

../../_images/ws_031.png

Настройки рабочего пространства:

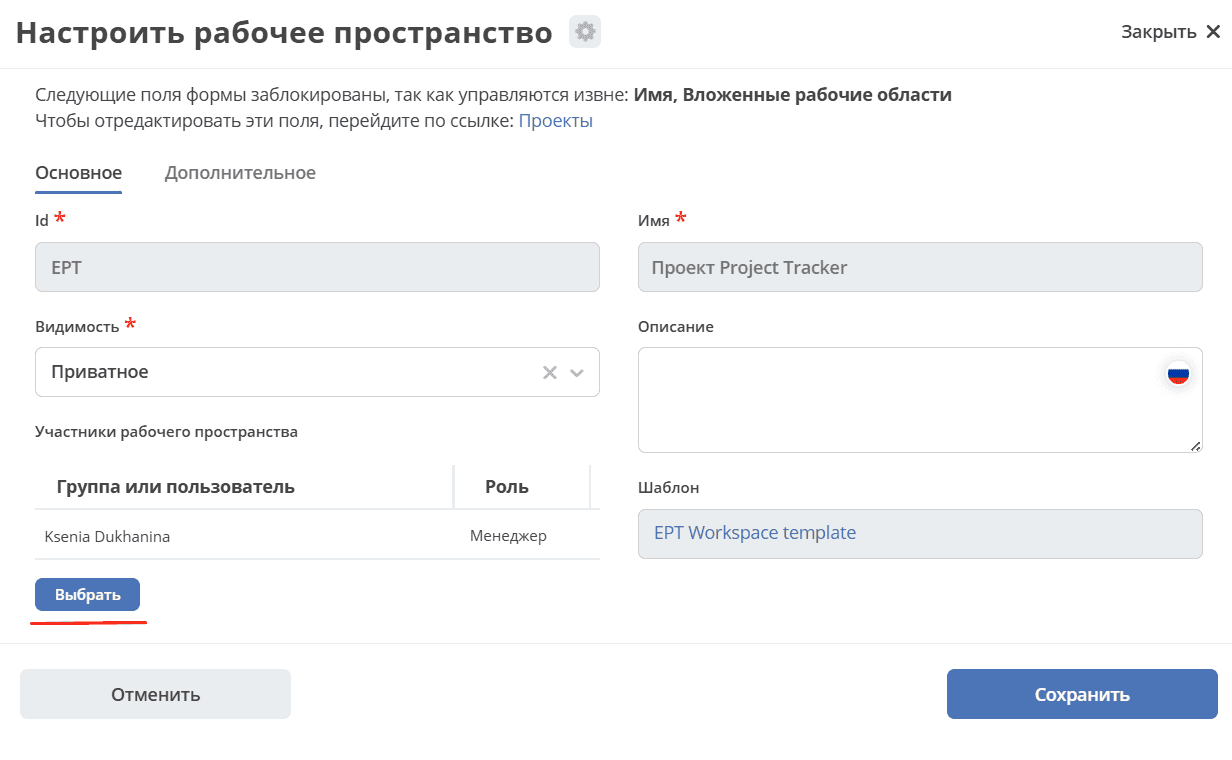

../../_images/ws_041.png

Определите участников. У участника могут быть права – пользователя или менеджера (с возможностью управления рабочим пространством). Пользователь, создающий пространство, получает роль «Менеджер».

../../_images/ws_05.png

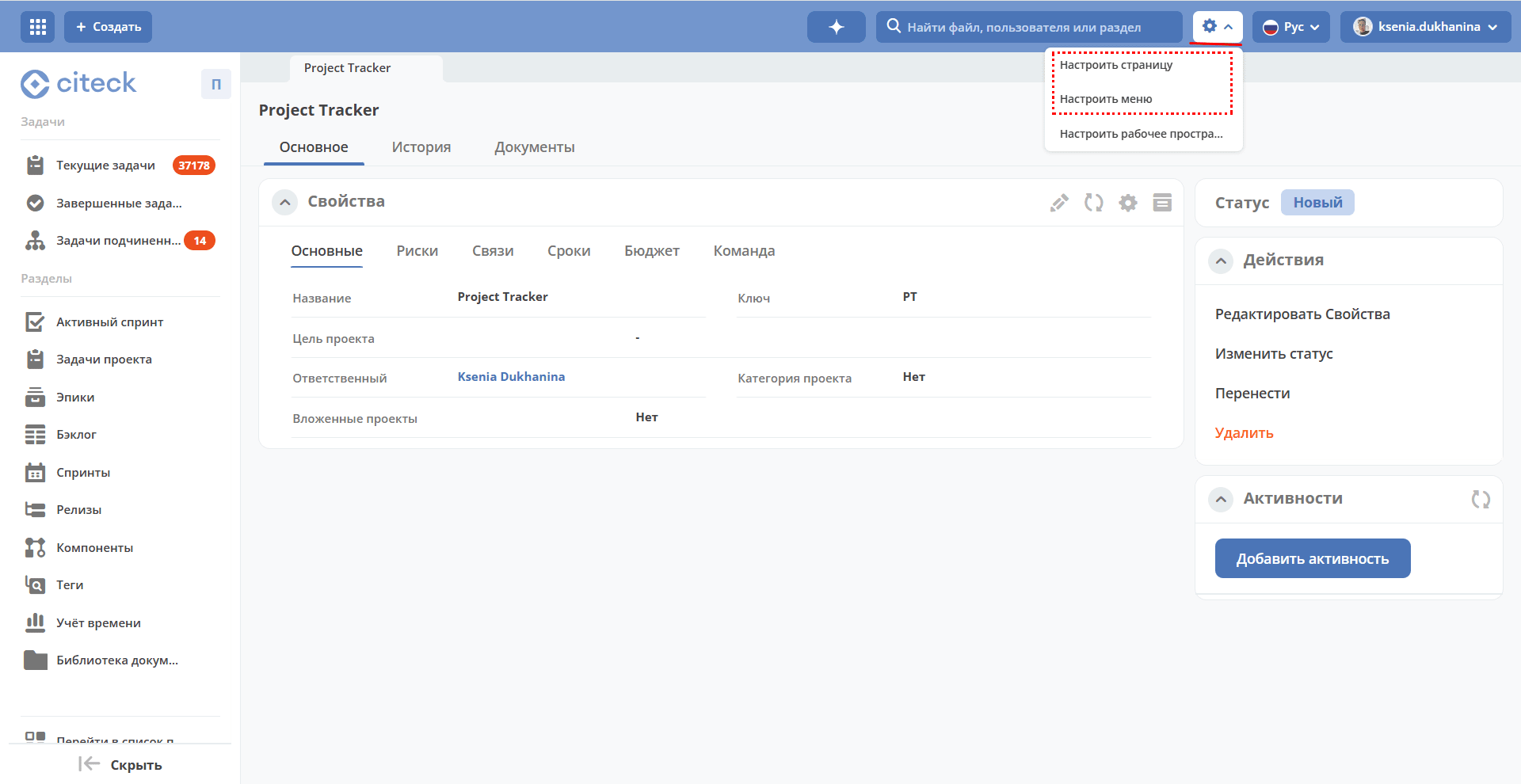

Настройки рабочего пространства

../../_images/ws_settings.png

См. подробно о настройках рабочего пространства

Действия с проектом

Изменить статус

Изменение статуса проекта:

../../_images/change_status.png

Перенести проект

Перенос проекта в другой портфель проектов:

../../_images/change_portfolio.png

Scrum проект

Разделы

Активный спринт

На доске Scrum отображаются задачи, над которыми в данный момент работает команда. Задачи можно создавать и обновлять, а также перемещать их по рабочему процессу с помощью функции «перетаскивания».

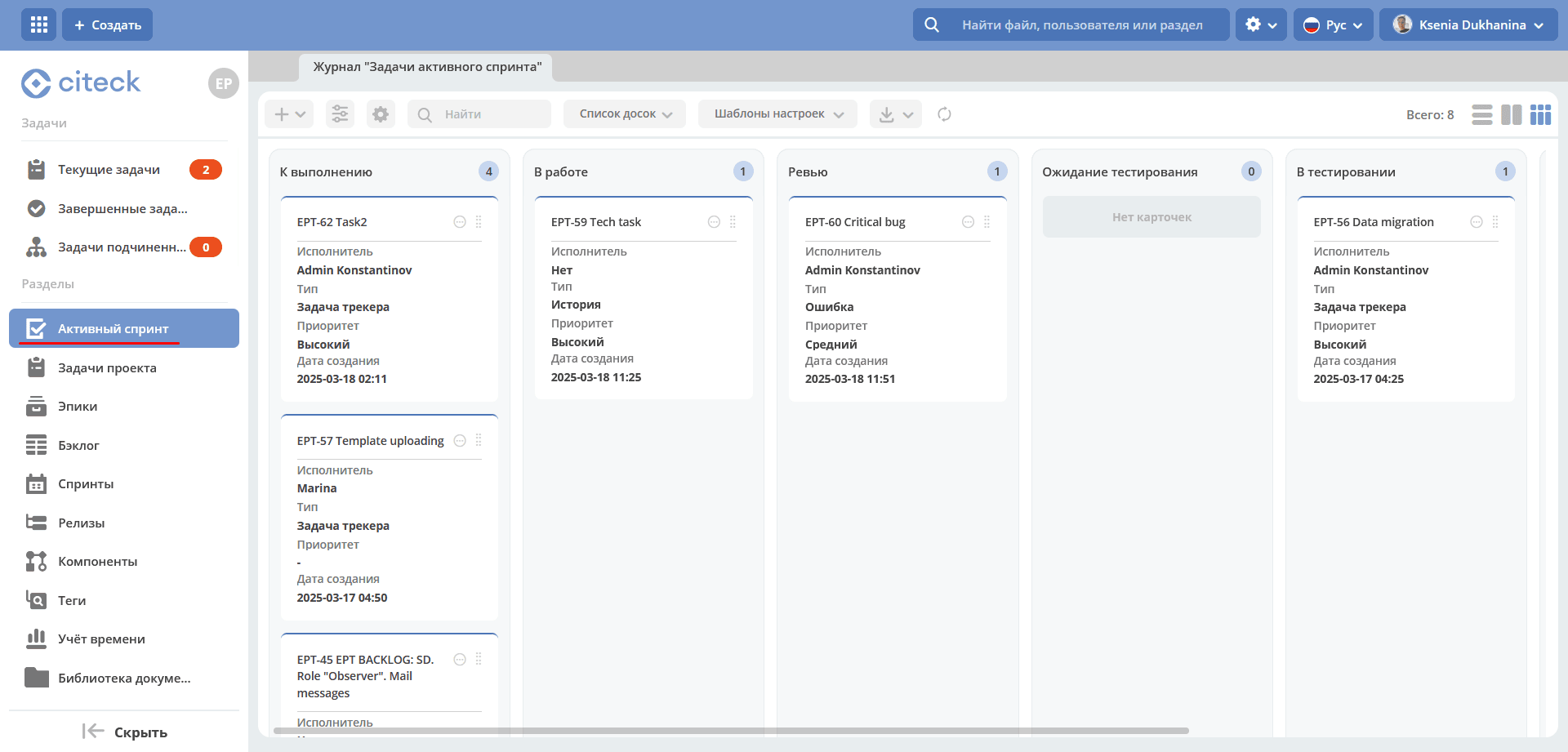

../../_images/active_sprint_01.png

Примечание

Активным может быть только 1 спринт.

Задачи проекта

Содержит список задач проекта. Представлены задачи во всех статусах.

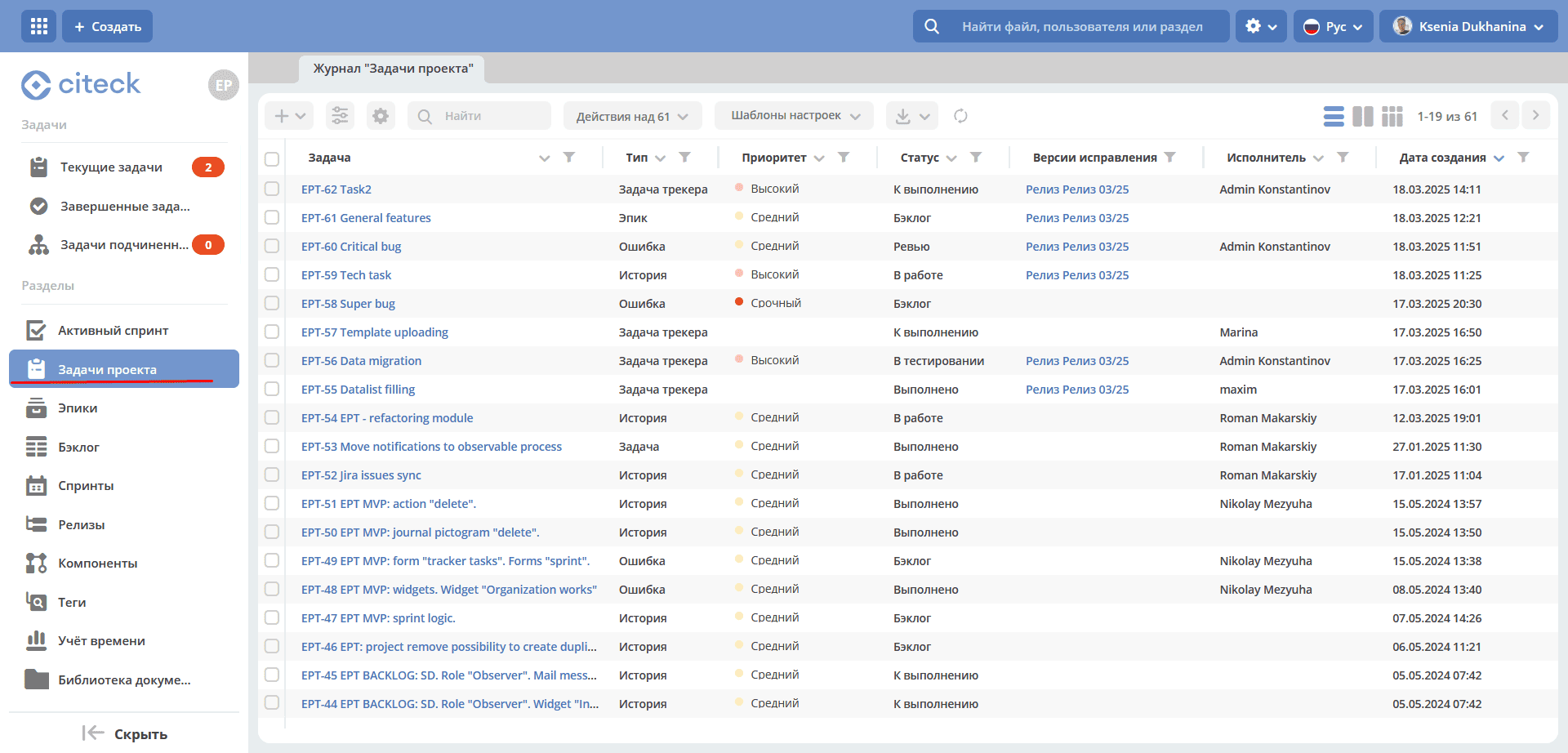

../../_images/tasks_01.png
Создание задачи

Нажмите +, выберите тип задачи

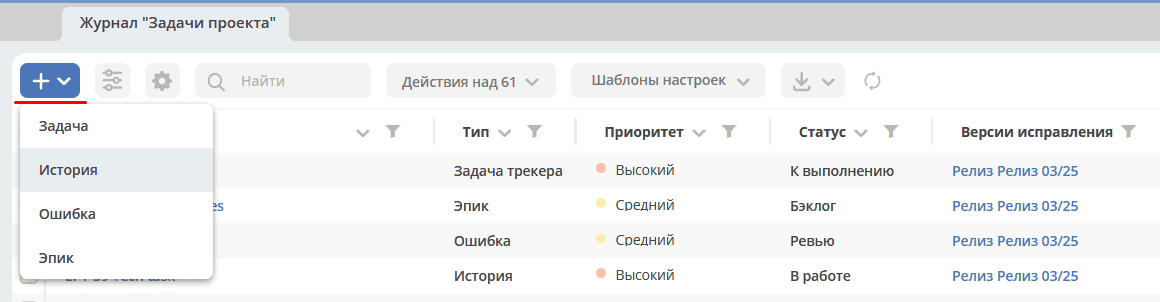

../../_images/backlog_04_0.png

и заполните поля формы, вложите файлы при необходимости:

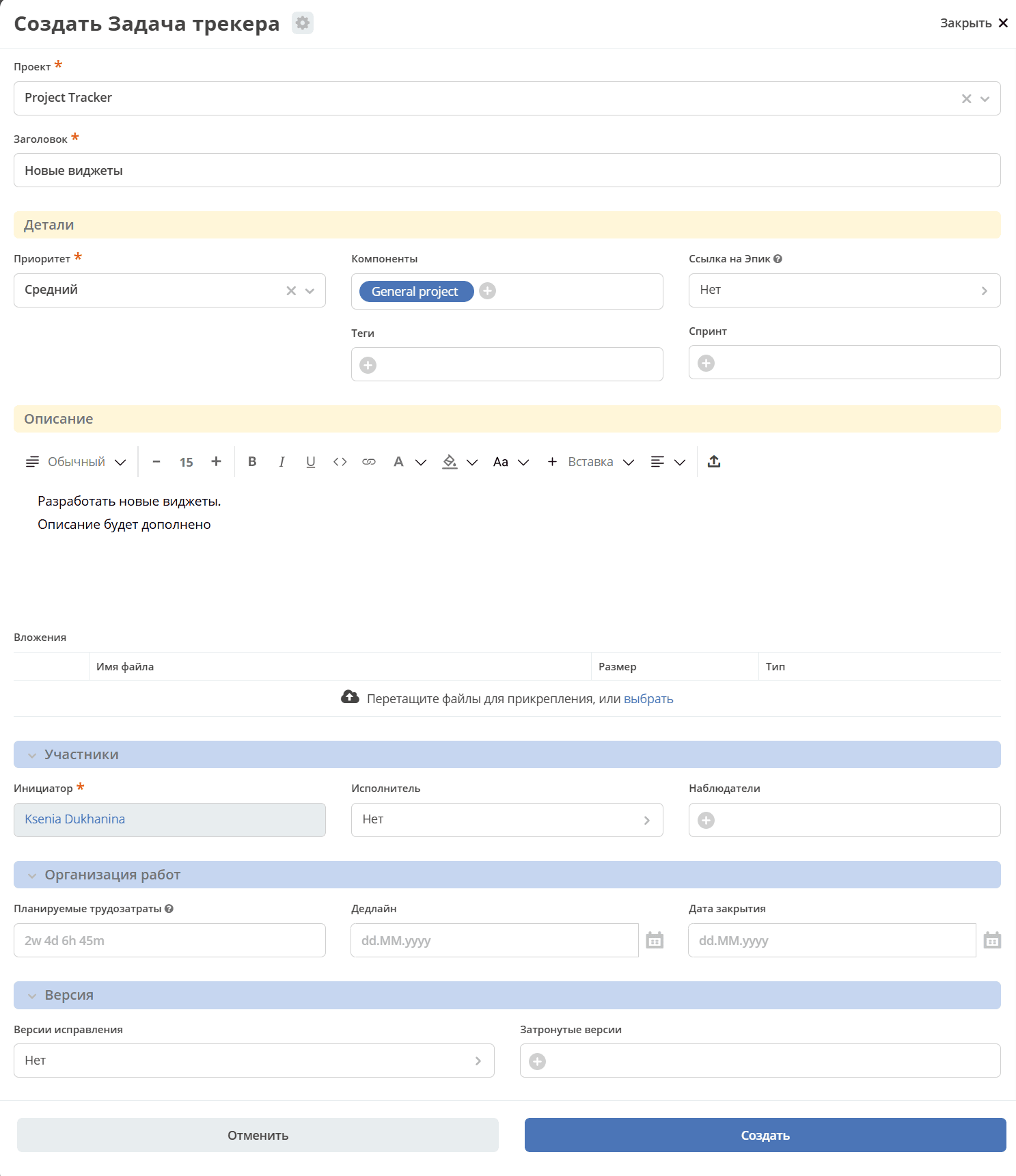

../../_images/backlog_04.png

Статус задачи при создании по умолчанию – бэклог.

Карточка задачи

Карточка задачи состоит из виджетов:

../../_images/tasks_02.png

Примечание

Чтобы ссылка на commit или MR (запросы на слияние) добавилась к задаче, укажите идентификатор задачи Project tracker, в комментарии к commit (Commit message) или названии (Title) merge request в GitLab. О настройке синхронизации с Gitlab см. ниже

Перевод в статус

Перевод задачи в статус осуществляется по действию «Изменить статус»:

../../_images/tasks_03.png
Регистрация времени работы над задачей

Запись времени работы над задачей осуществляется по действию «Записать время»:

../../_images/tasks_04.png
Добавление задачи в спринт
  1. Указать спринт напрямую в карточке задачи:

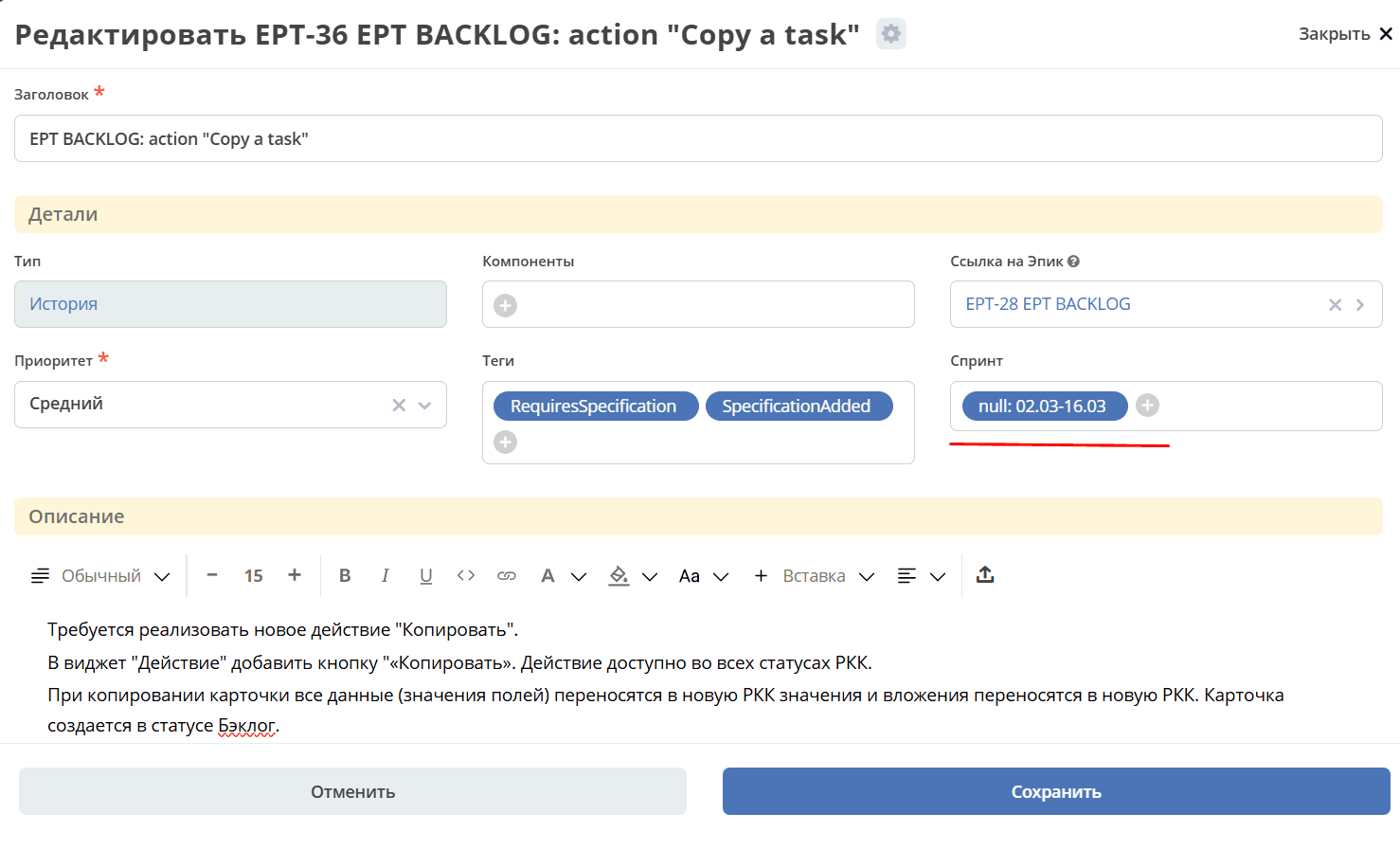

../../_images/backlog_06.png

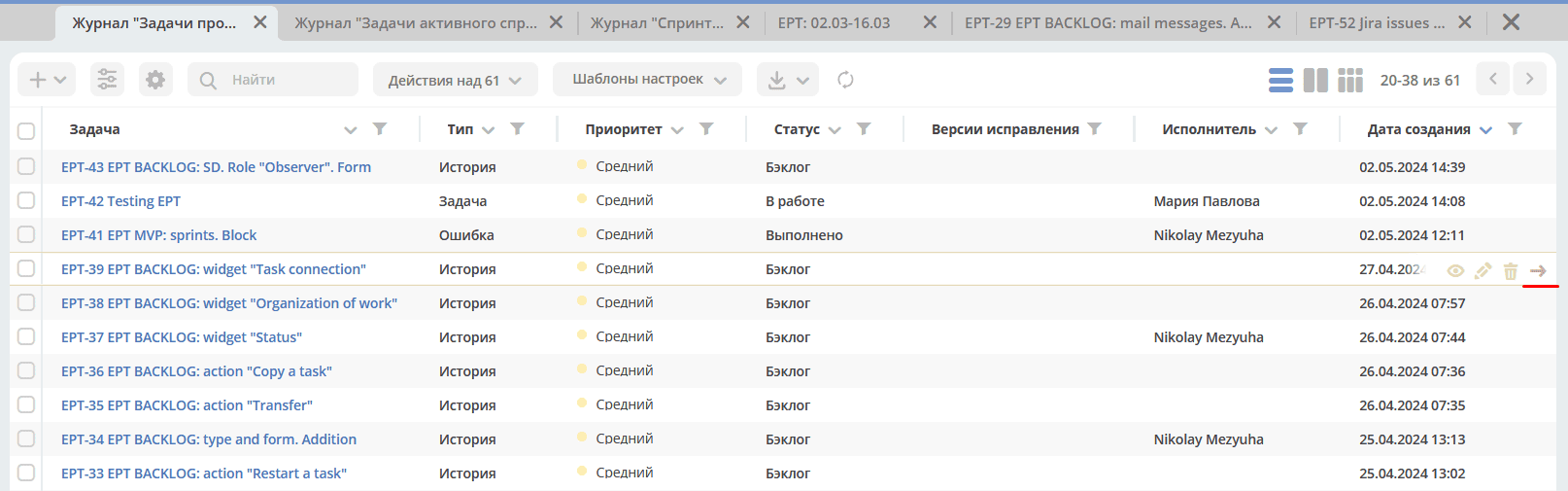

  1. Выбрать действие в журнале для быстрого добавления задачи в спринт:

../../_images/backlog_03.png

Выбрать спринт:

../../_images/sprint_03.png

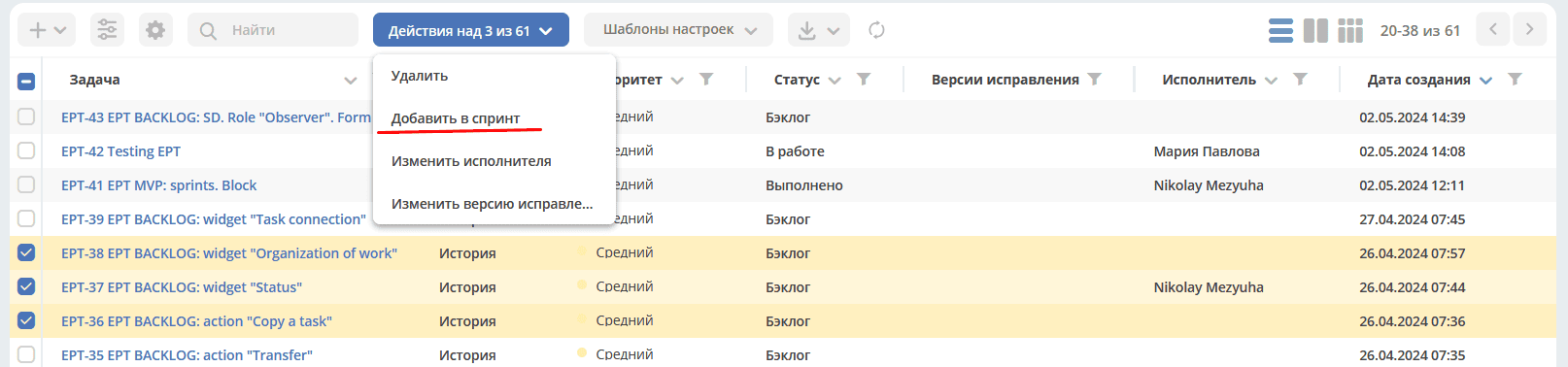

  1. Через групповое действие:

../../_images/backlog_05.png

Эпики

Эпик — крупная цель или задача, включающая множество меньших задач.

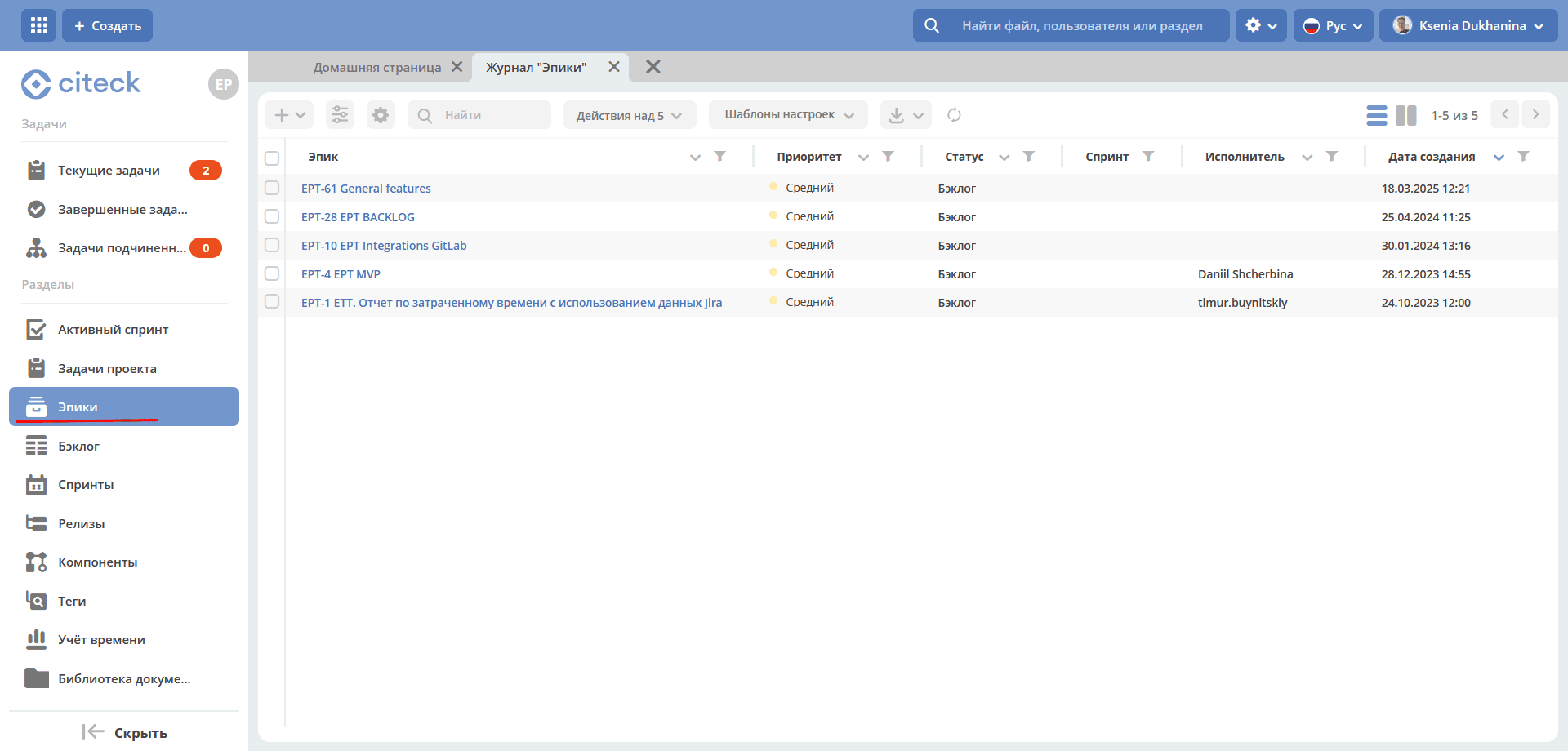

../../_images/epic_01.png

В разделе по кнопке + доступно создание не только эпика, но и задач другого типа.

Карточка эпика

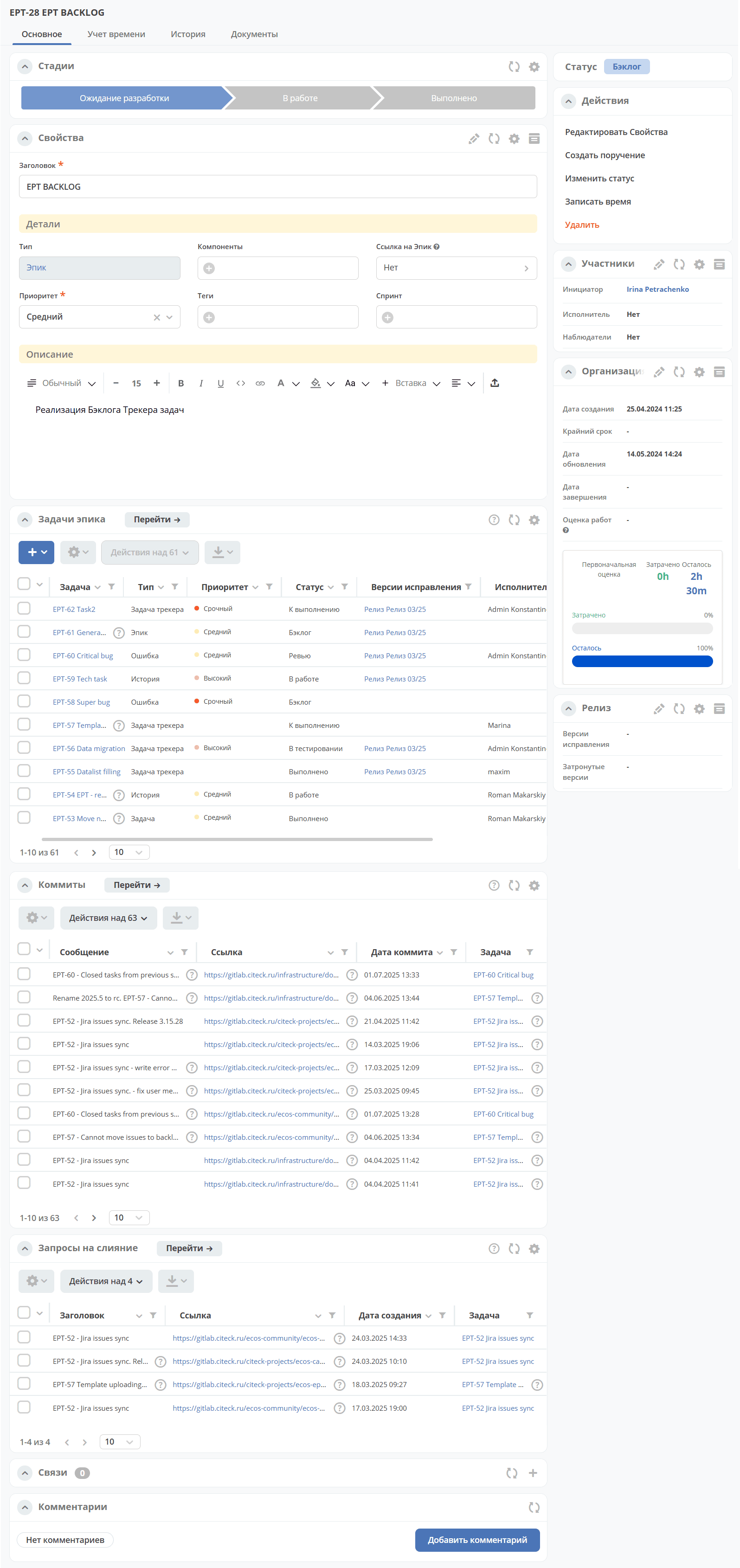

../../_images/epic_02.png
Добавление задачи в эпик
  1. В карточке эпика перейти в виджет «Задачи эпика»:

../../_images/epic_03.png
  1. Для уже созданных задач указать эпик напрямую в карточке задачи:

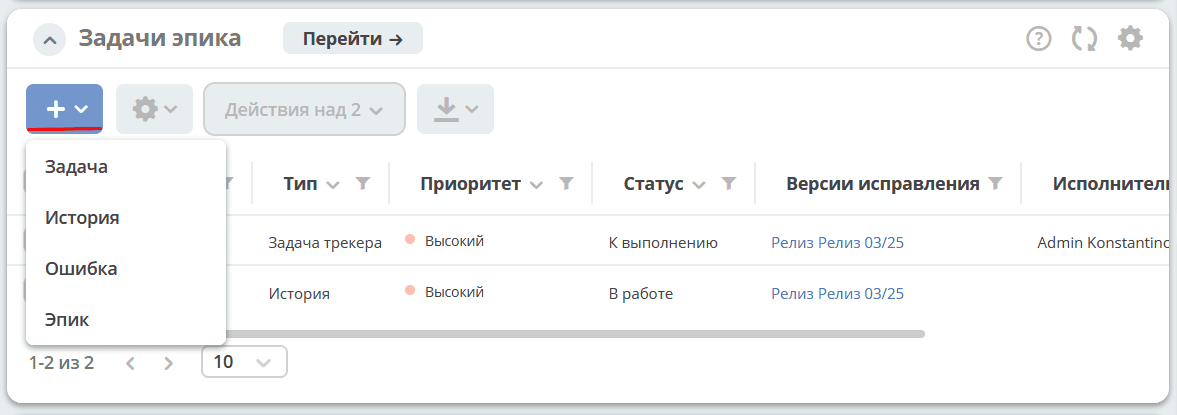

../../_images/epic_04.png

Бэклог

Бэклог продукта - упорядоченный и регулярно обновляемый перечень всех задач, запланированных для разработки и совершенствования продукта. Представлены задачи только в статусе «Бэклог».

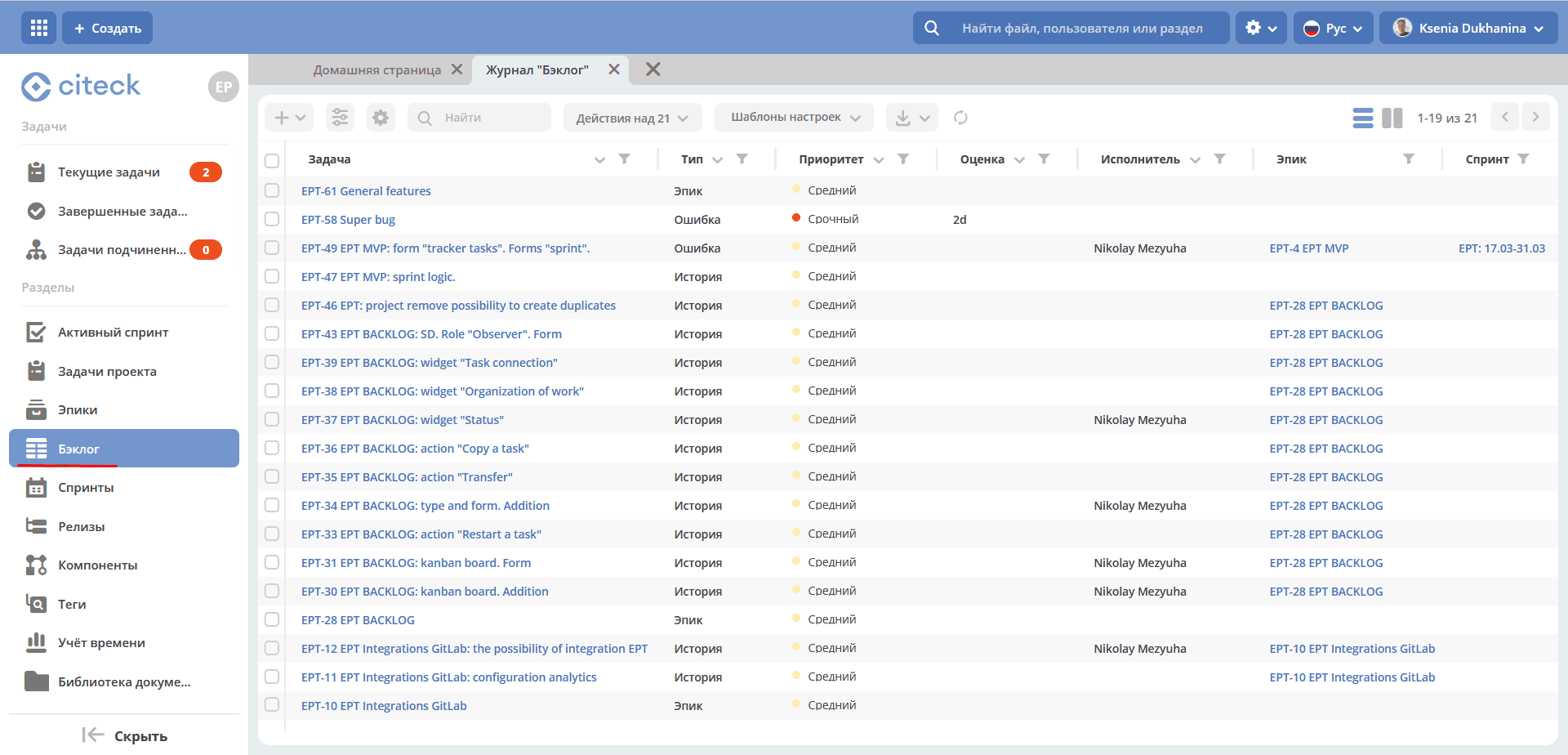

../../_images/backlog_01.png

В разделе по кнопке + доступно создание задач разного типа. См. подробнее Создание задачи

Карточка задачи бэклога

Карточка задачи состоит из виджетов:

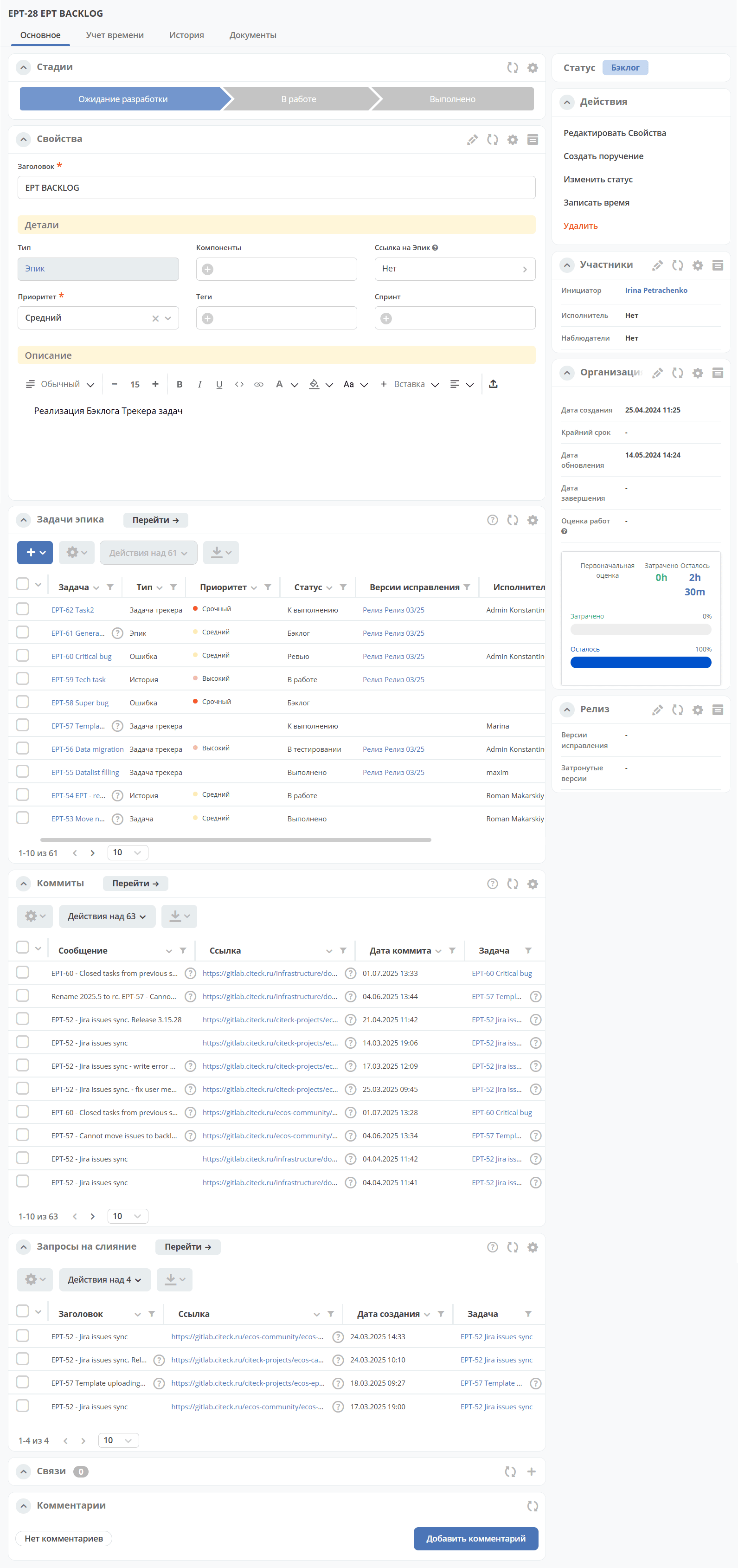

../../_images/backlog_02.png
Добавление задачи бэклога в спринт

См. Добавление задачи в спринт

Спринты

Спринт — фиксированный временной интервал в проектной деятельности, в пределах которого выполняются определённые задачи, выбранные из бэклога.

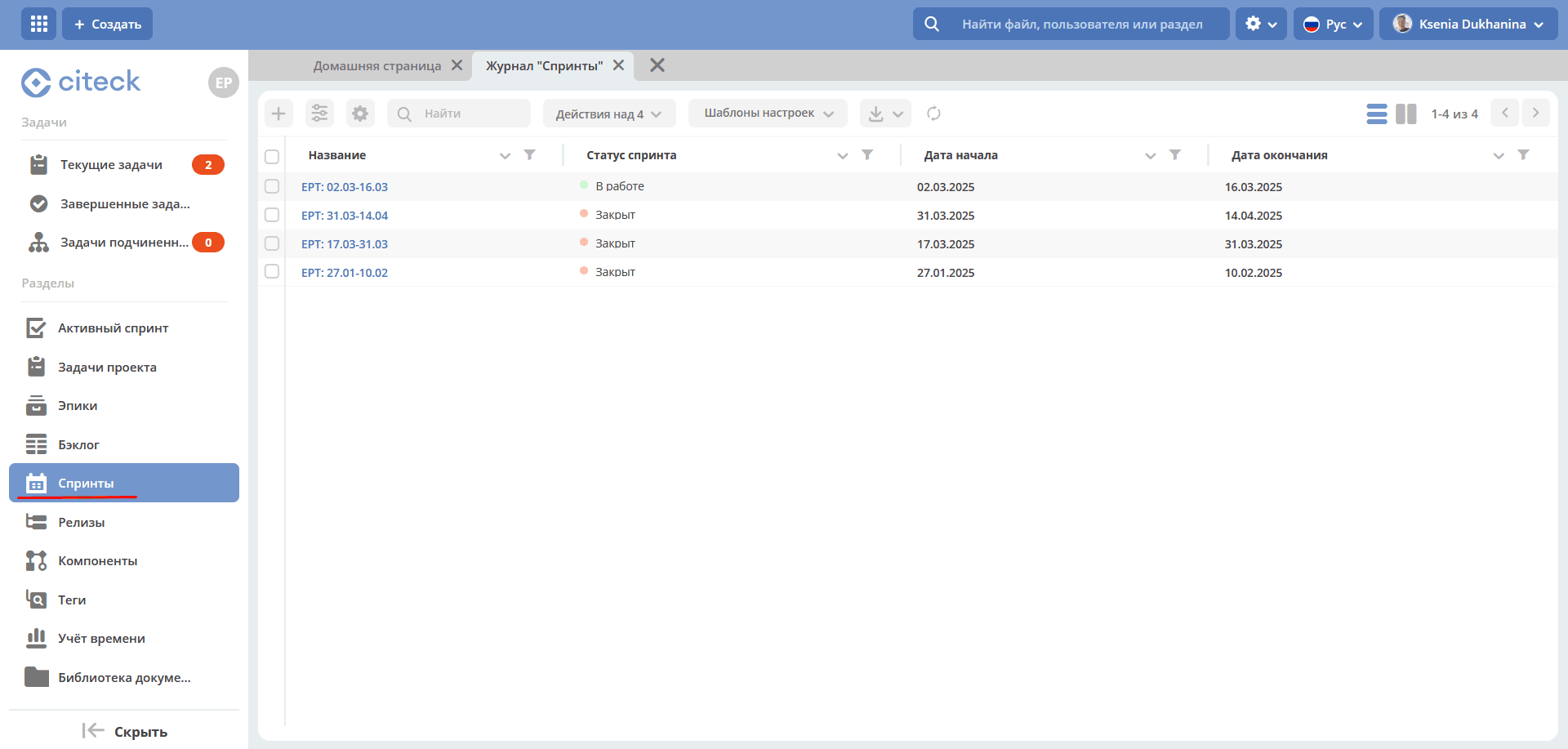

../../_images/sprint_01.png
Создание спринта

Нажмите + и заполните поля формы:

../../_images/sprint_02.png
Карточка спринта

Карточка спринта содержит статистику и прогресс его выполнения, список задач:

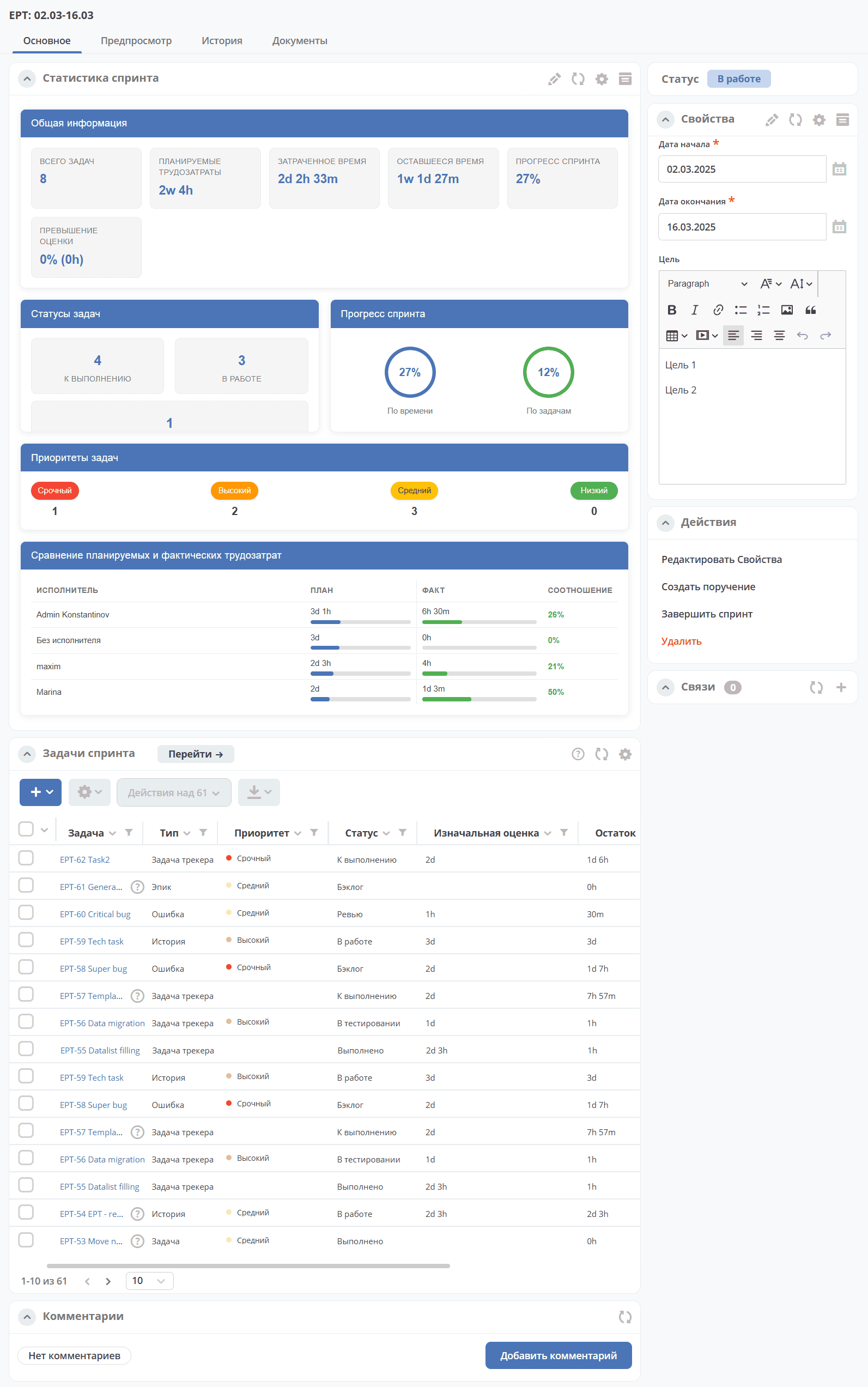

../../_images/sprint_08.png
Запуск спринта

Перейдите в карточку спринта и выберите действие «Запустить спринт»

Подтвердите:

../../_images/sprint_07.png

Спринт переходит в активный, все задачи спринта в статусе «Бэклог» будут автоматически переведены в статус «К выполнению».

Завершение спринта

Перейдите в карточку спринта и выберите действие «Завершить спринт»

Примечание

Если в спринте остались незавершенные задачи, то перед завершением текущего спринта их необходимо перенести в бэклог или другой спринт.

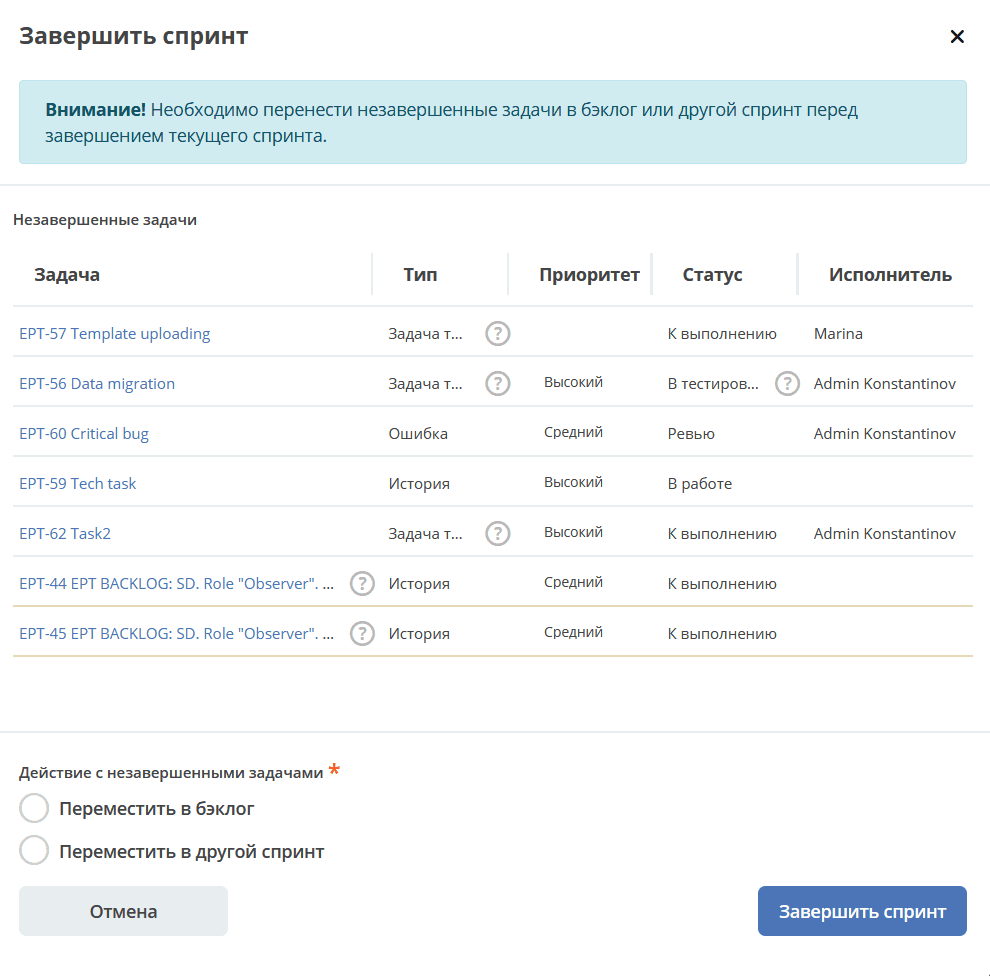

../../_images/sprint_09.png

Релизы

Релиз — список готовых версий продукта.

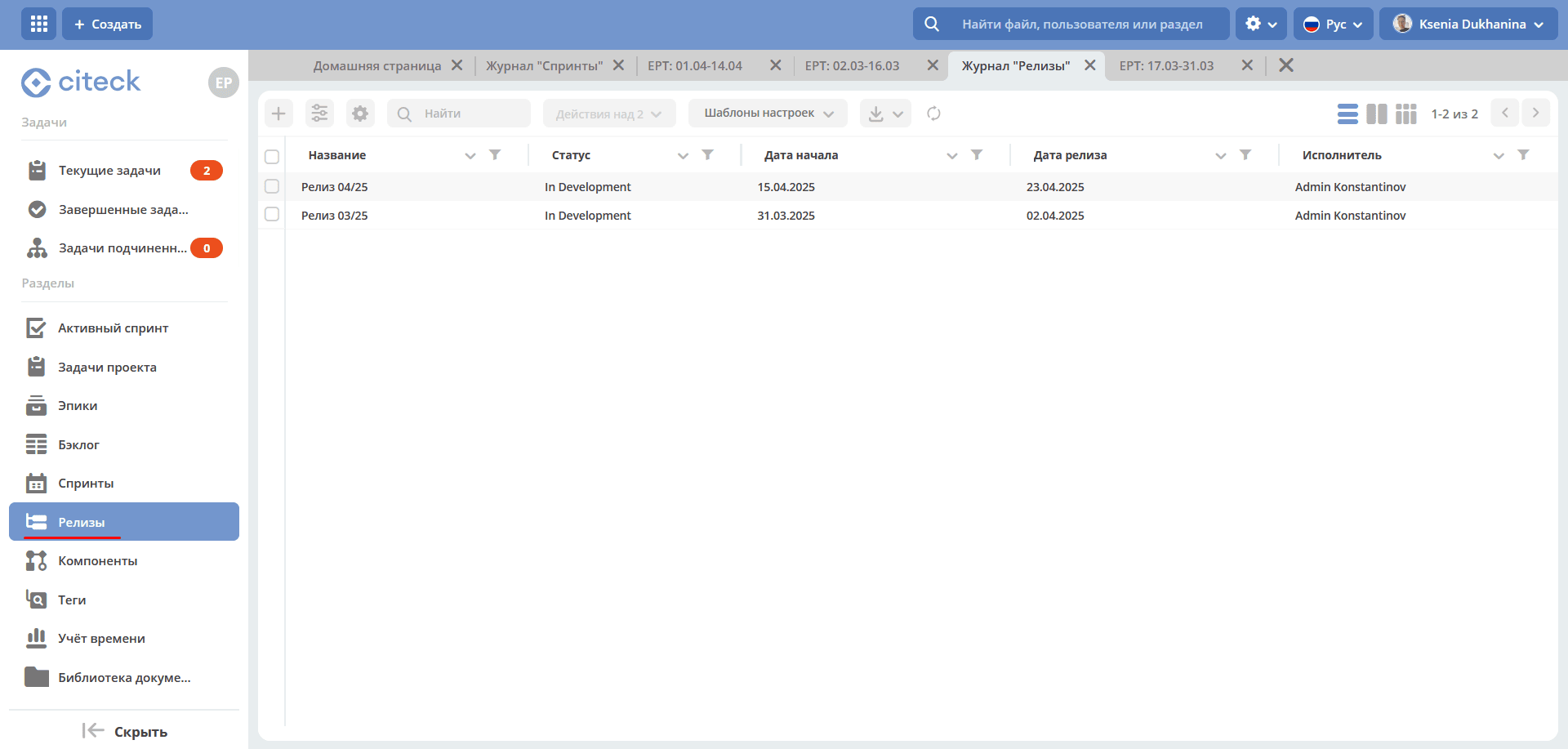

../../_images/release_01.png

Карточка релиза:

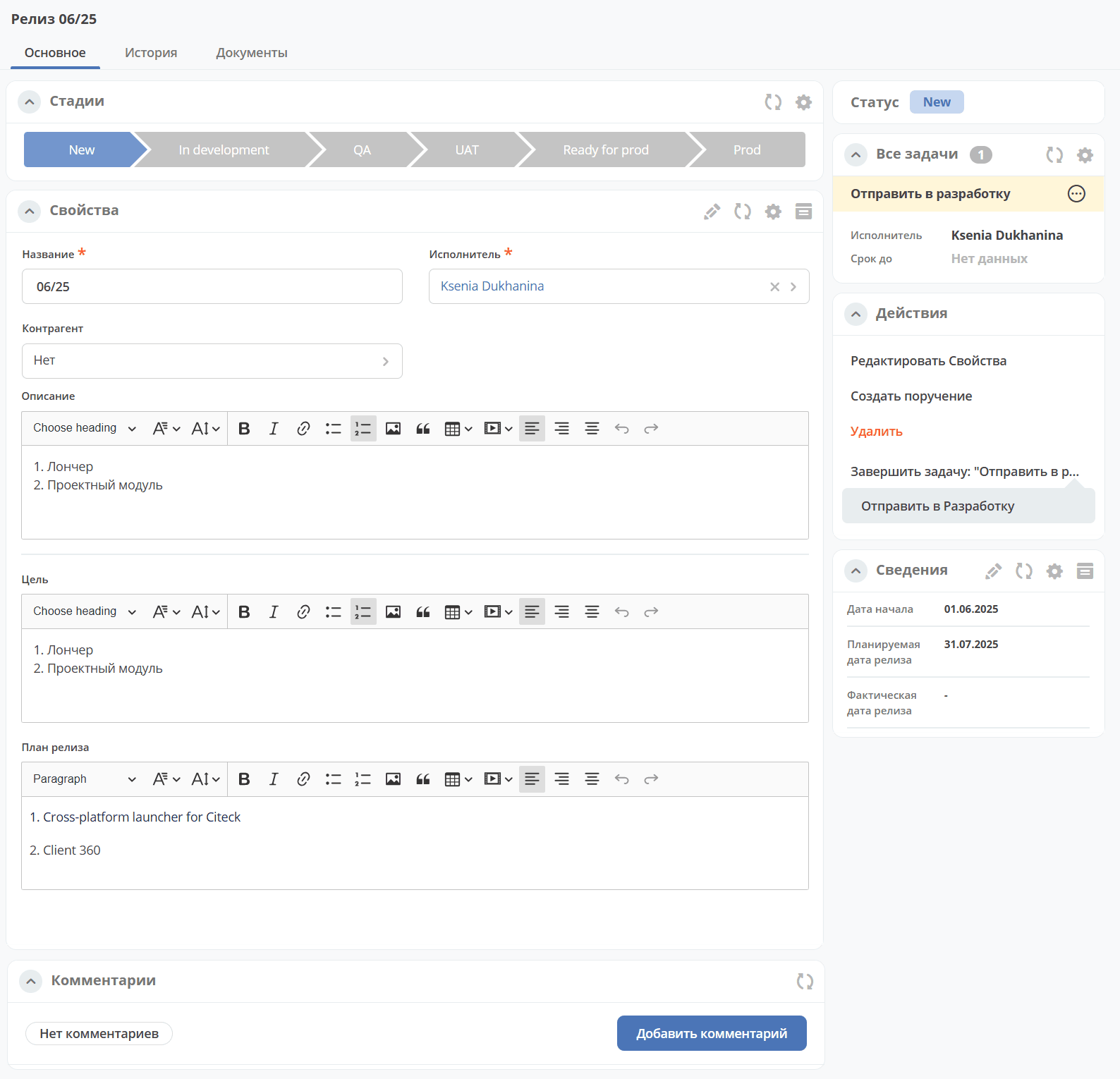

../../_images/release_02.png

Подробно о функционале см. Релизы

Компоненты

Компоненты выполняют функцию категорий. Они позволяют разделить работу над большим проектом на отдельные части.

Добавленные в данном разделе компоненты, становятся доступны к выбору при создании задачи.

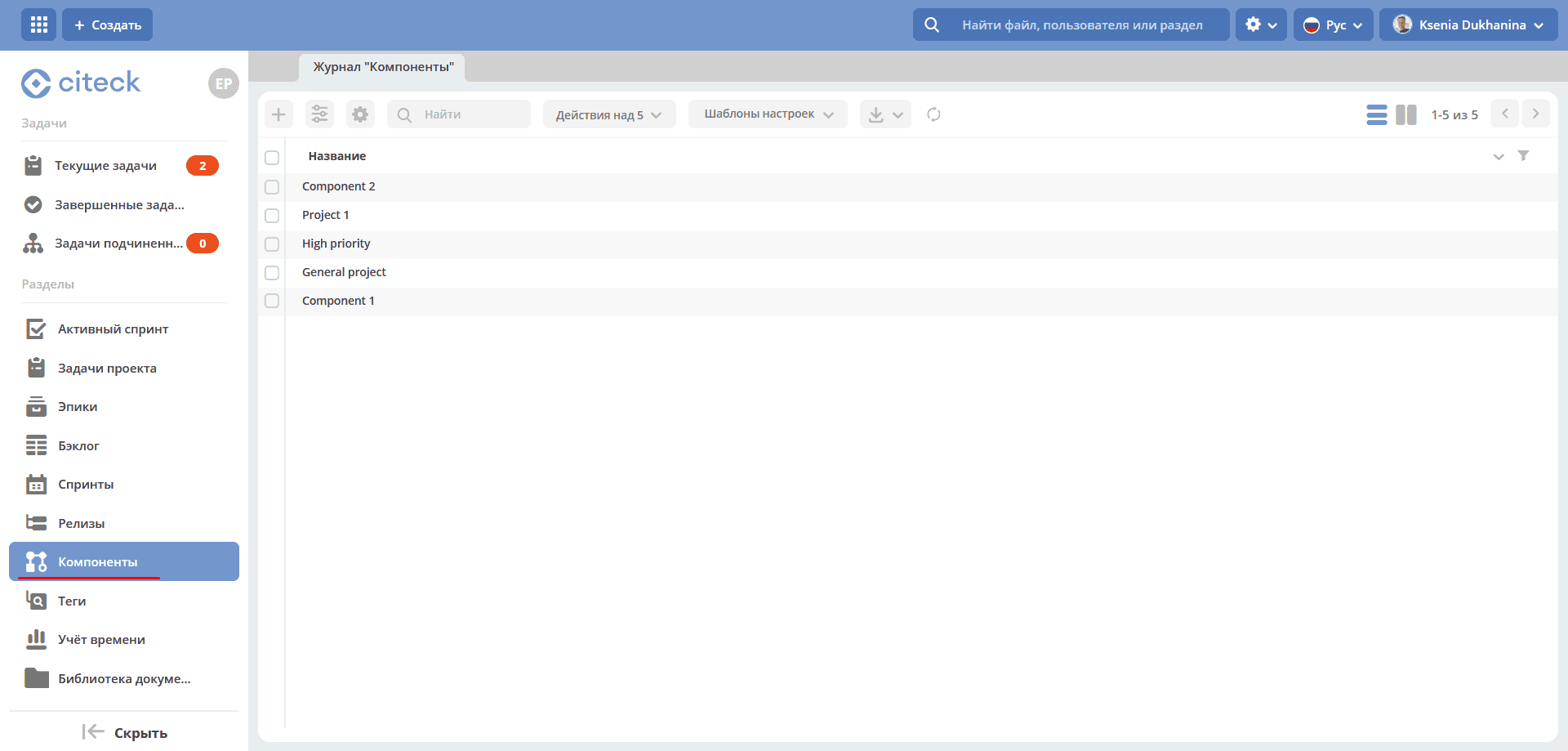

../../_images/components_01.png
Теги

Теги позволяют классифицировать запросы в свободной форме, менее формально, чем компоненты.

Добавленные в данном разделе теги, становятся доступны к выбору при создании задачи.

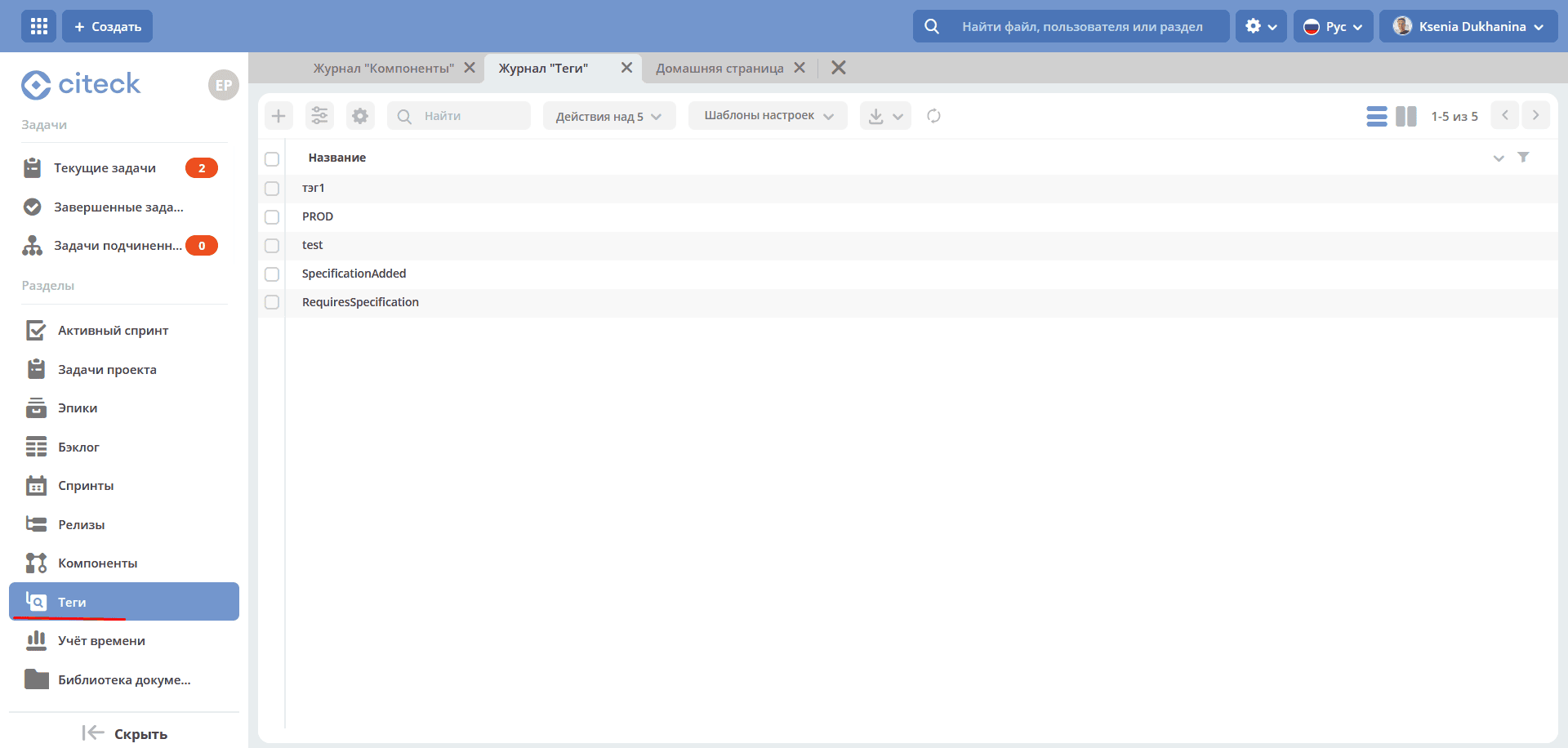

../../_images/tags_01.png

Учет времени

Функционал, позволяющий отслеживать время, затраченное сотрудником на выполнение конкретной задачи или работу с документом, непосредственно из карточки задачи или документа.

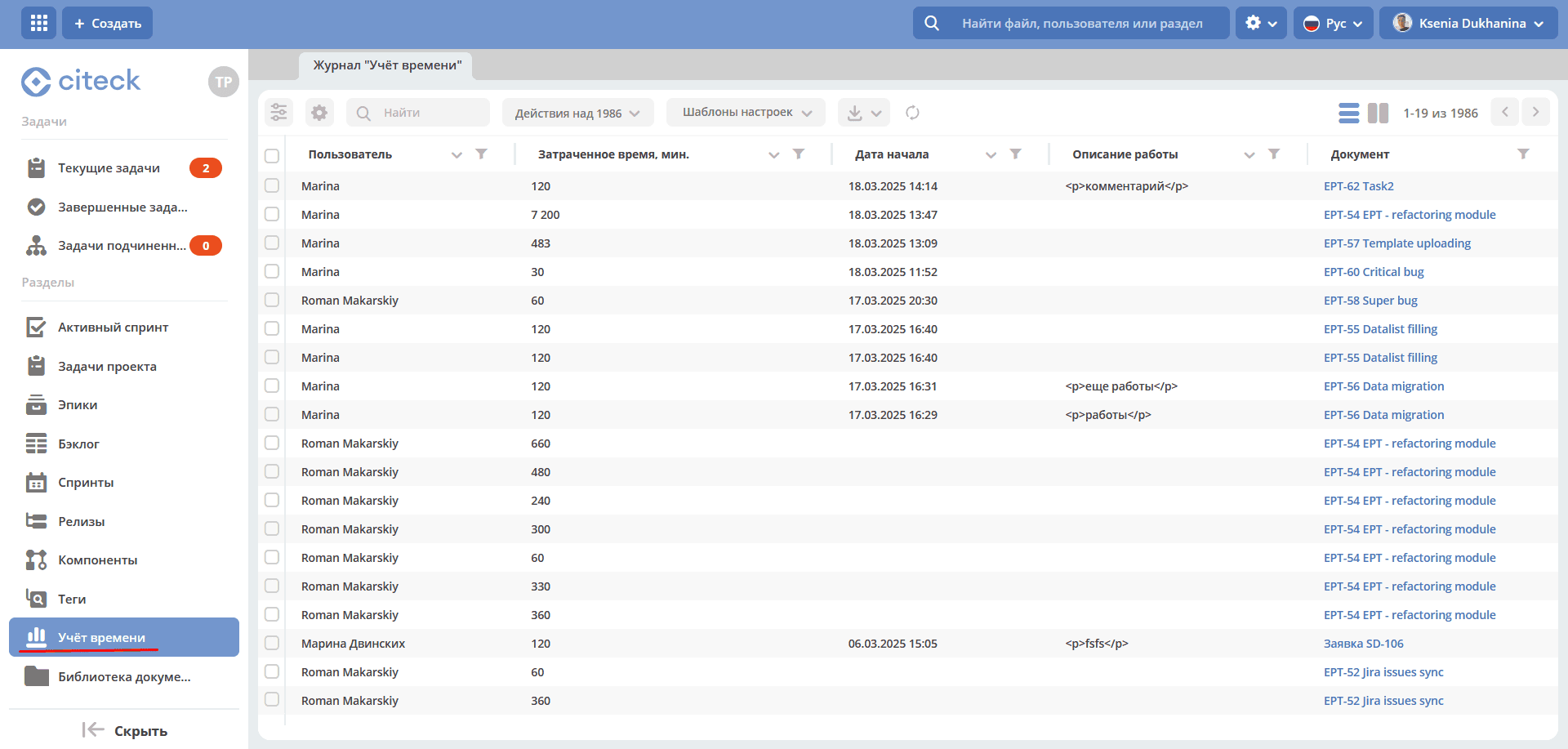

../../_images/worklog_01.png

Подробно о функционале см. Учет времени

Библиотека документов

Иерархический интерфейс для совместной работы с папками и документами.

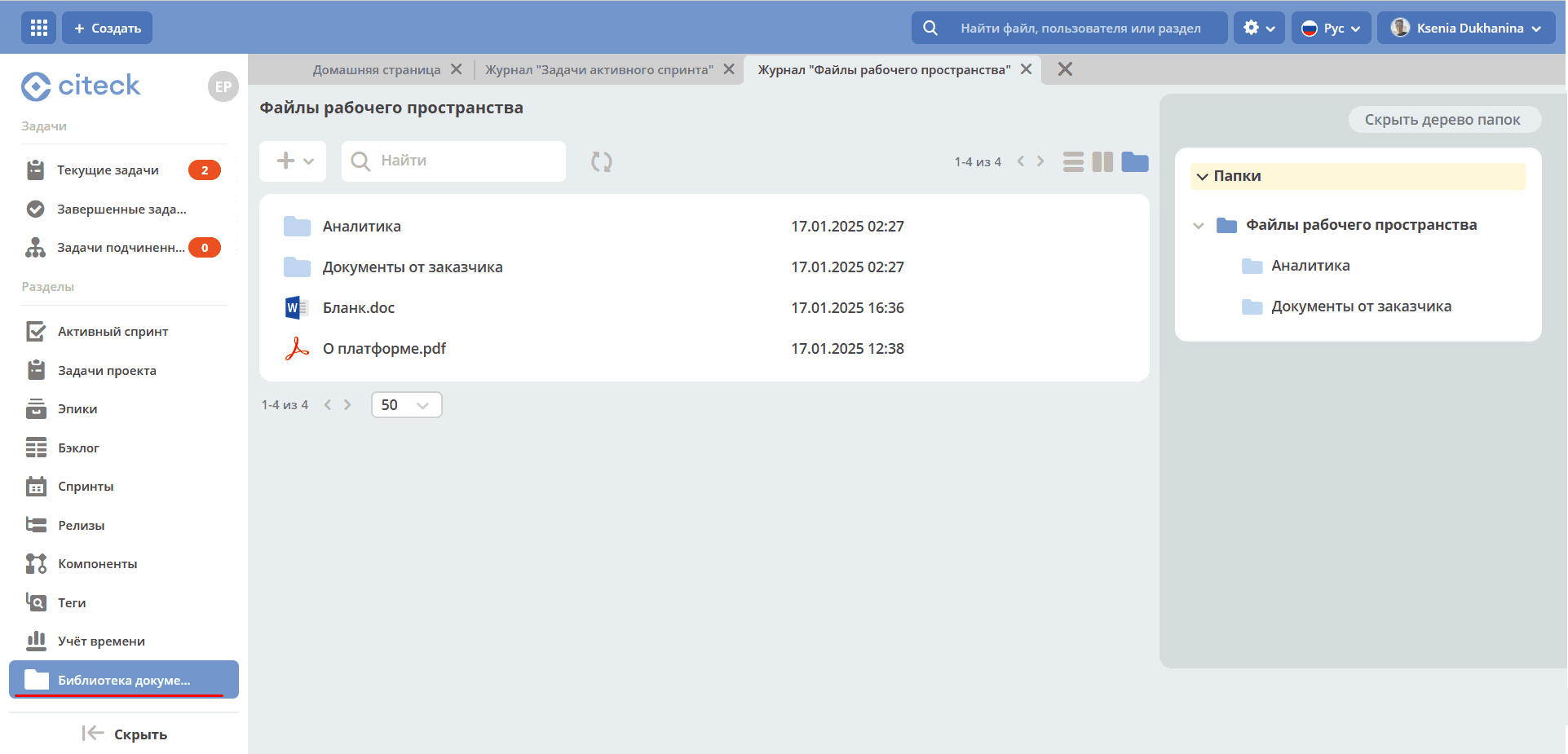

../../_images/doclib_01.png

В библиотеке доступны:

  • загрузка файлов и папок как по кнопке, так и перетаскиванием.

  • создание документов (текстовых, табличных, презентаций).

Подробно о функционале см. Библиотека документов

Простой проект

Разделы

Этапы

Раздел содержит список этапов проекта.

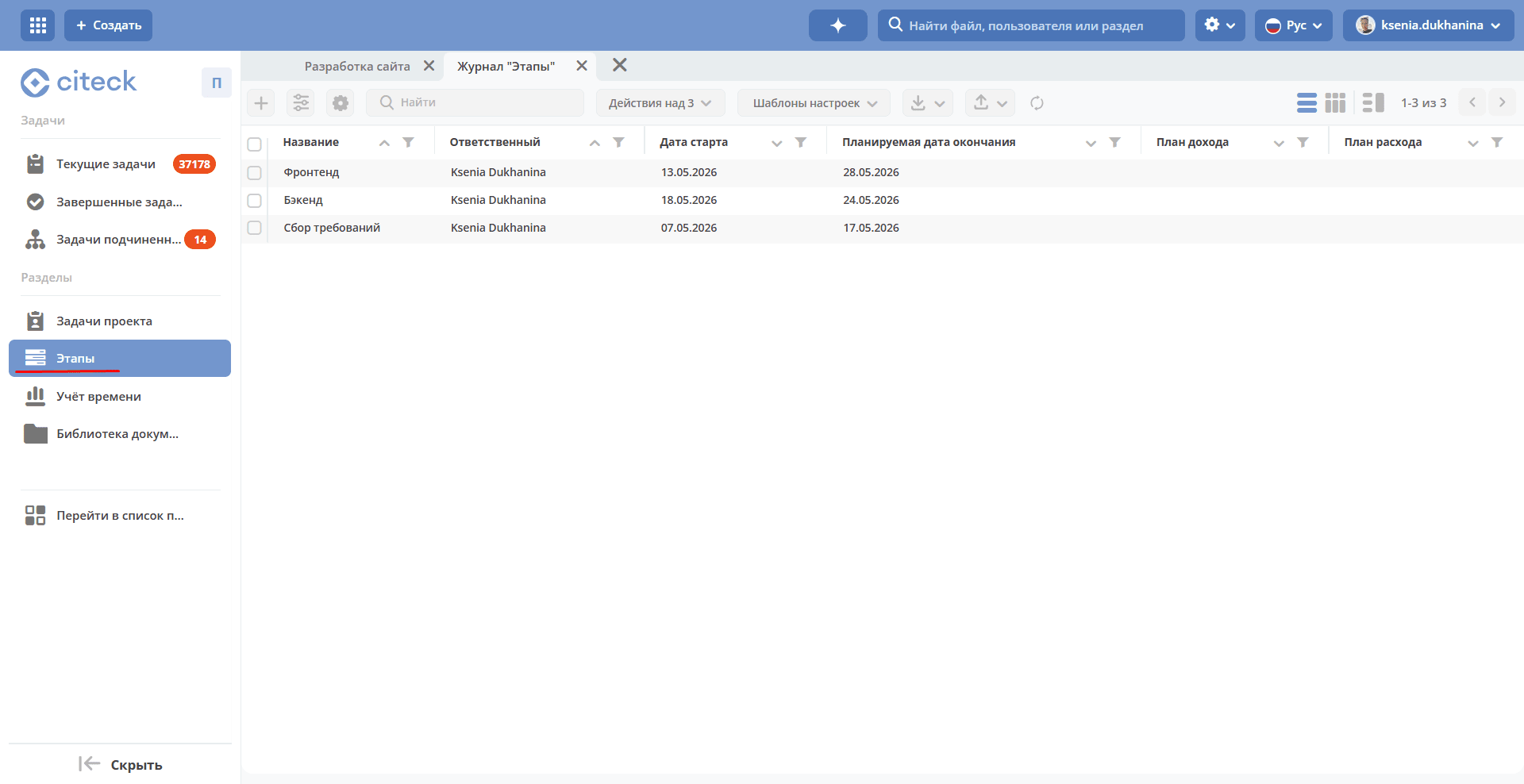

../../_images/simple_stage_01.png
Создание этапа

Нажмите + и заполните поля формы:

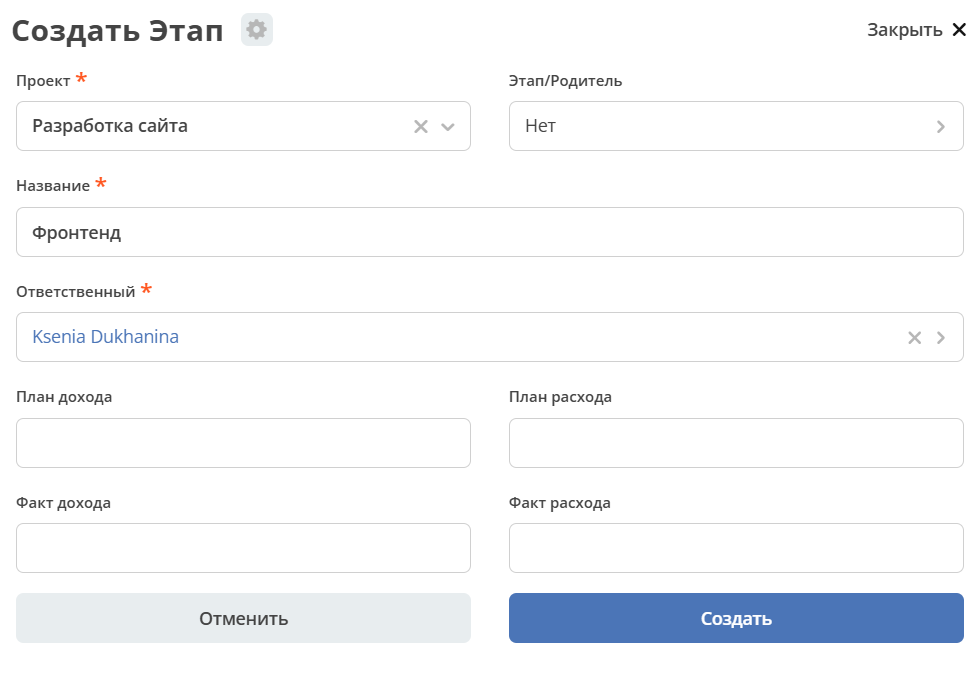

../../_images/simple_stage_02.png

в поле Этап/Родитель укажите вложенность этапа в другой этап или задачу, если необходимо:

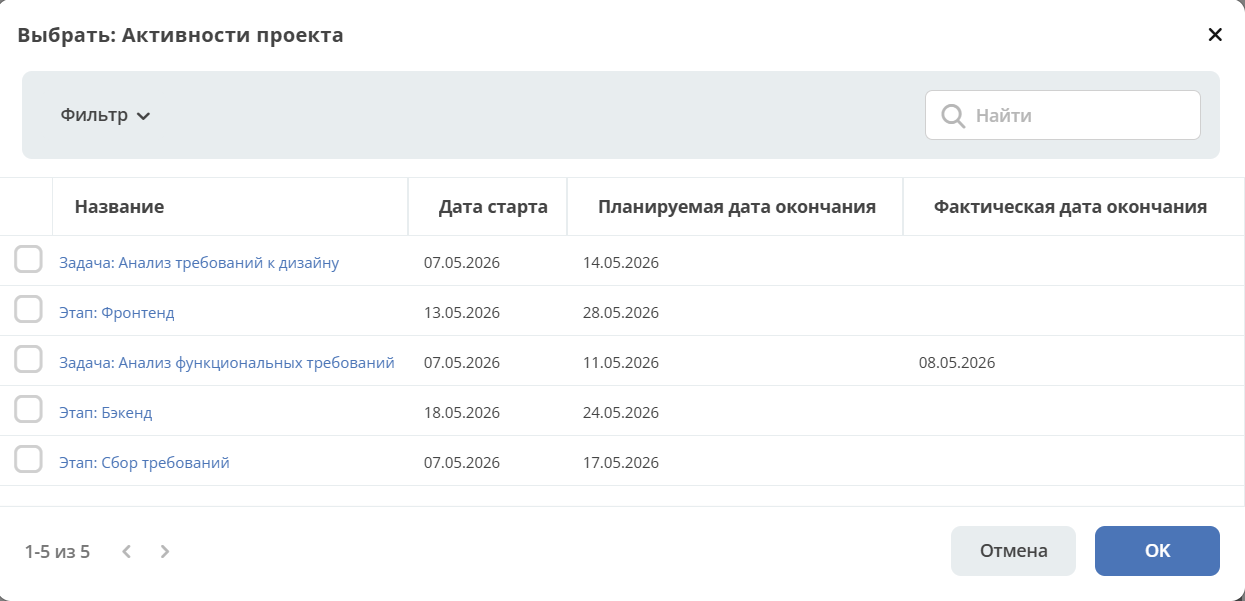

../../_images/simple_task_03.png

Статус этапа при создании по умолчанию – Открыт.

Задачи проекта

Раздел содержит список задач проекта. Представлены задачи во всех статусах.

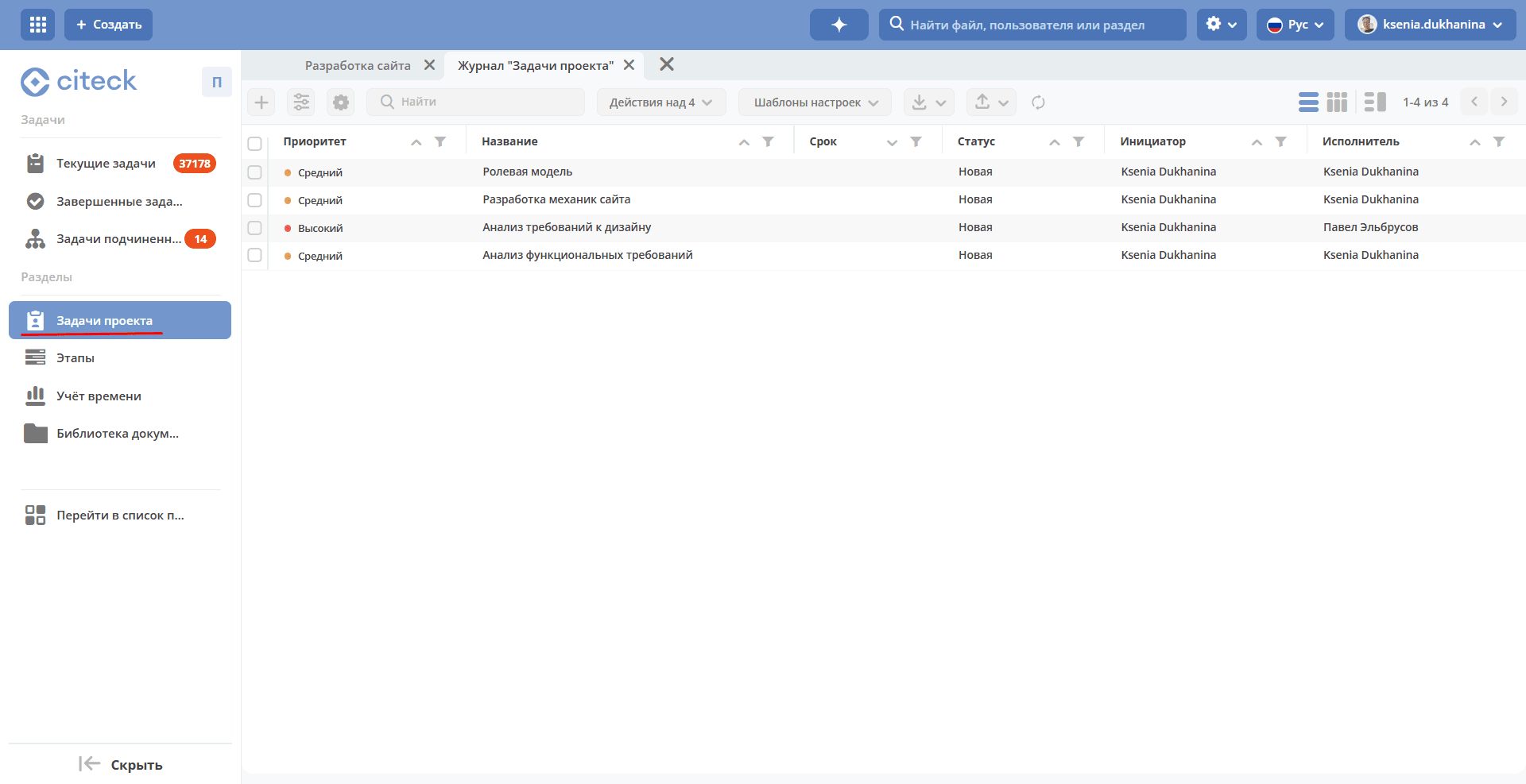

../../_images/simple_task_01.png
Создание задачи

Нажмите + и заполните поля формы:

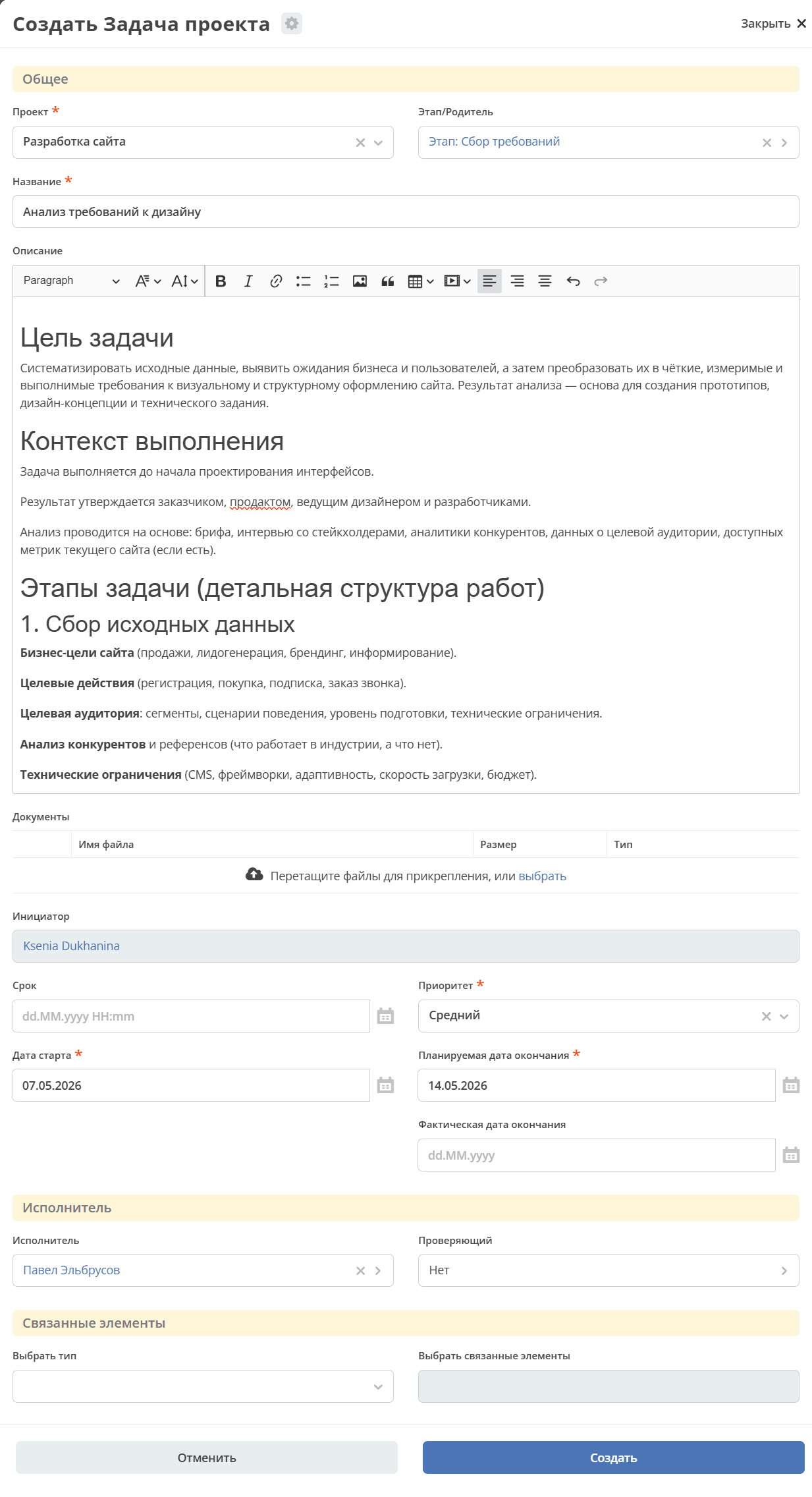

../../_images/simple_task_02.png

в поле Этап/Родитель укажите вложенность задачи в этап или другую задачу, если необходимо:

../../_images/simple_task_03.png

Статус задачи при создании по умолчанию – Новая.

Диаграмма Ганта

Если в рабочее пространство проекта добавлен виджет «Диаграмма Ганта», то на ней отображаются задачи и этапы проекта: их иерархия, сроки выполнения, а также зависимости между ними.

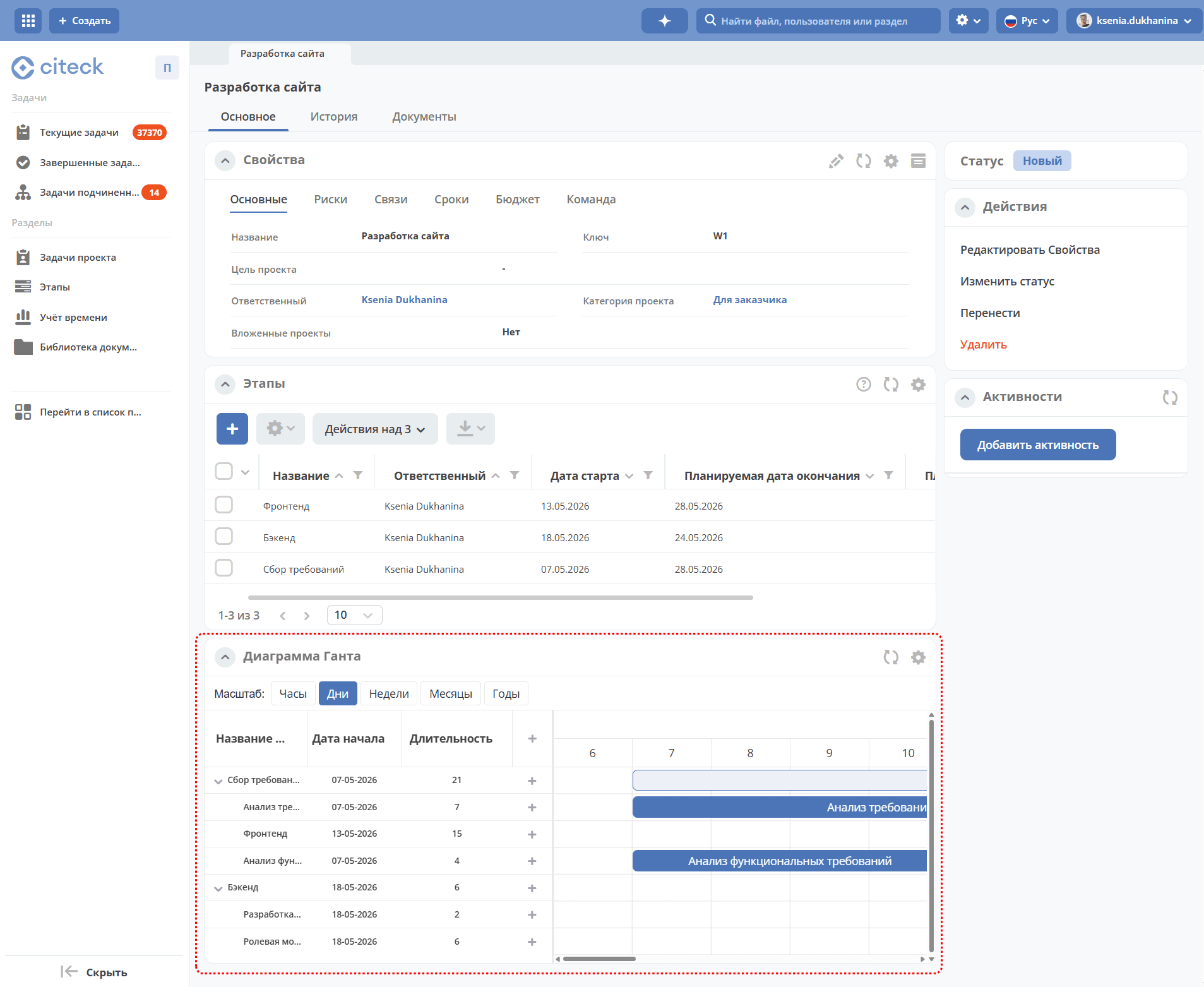

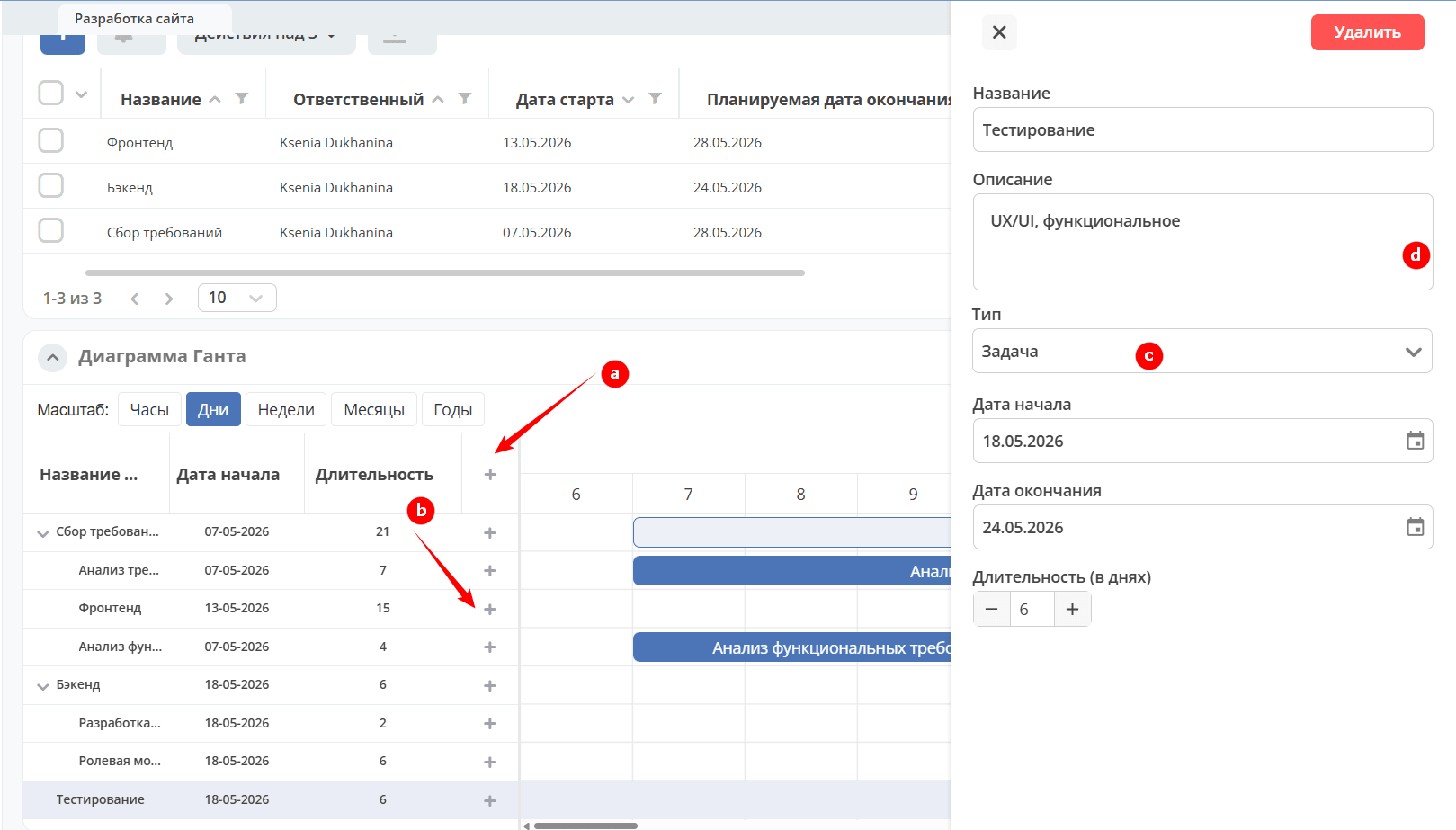

../../_images/simple_gantt_01.png

Непосредственно на диаграмме можно создавать задачи и этапы, указывать сроки, устанавливать зависимости между задачами и этапами.

Для добавления задачи или этапа:

  1. Нажмите (a) — для задачи/этапа, или (b) — для подзадачи/подэтапа. Элемент добавится в список.

  2. Выберите тип (c).

  3. В панели справа заполните поля о задаче/этапе (d).

../../_images/simple_gantt_02.png

Созданная на диаграмме задача отобразится в разделе Задачи проекта или Этапы в зависимости от выбранного типа.

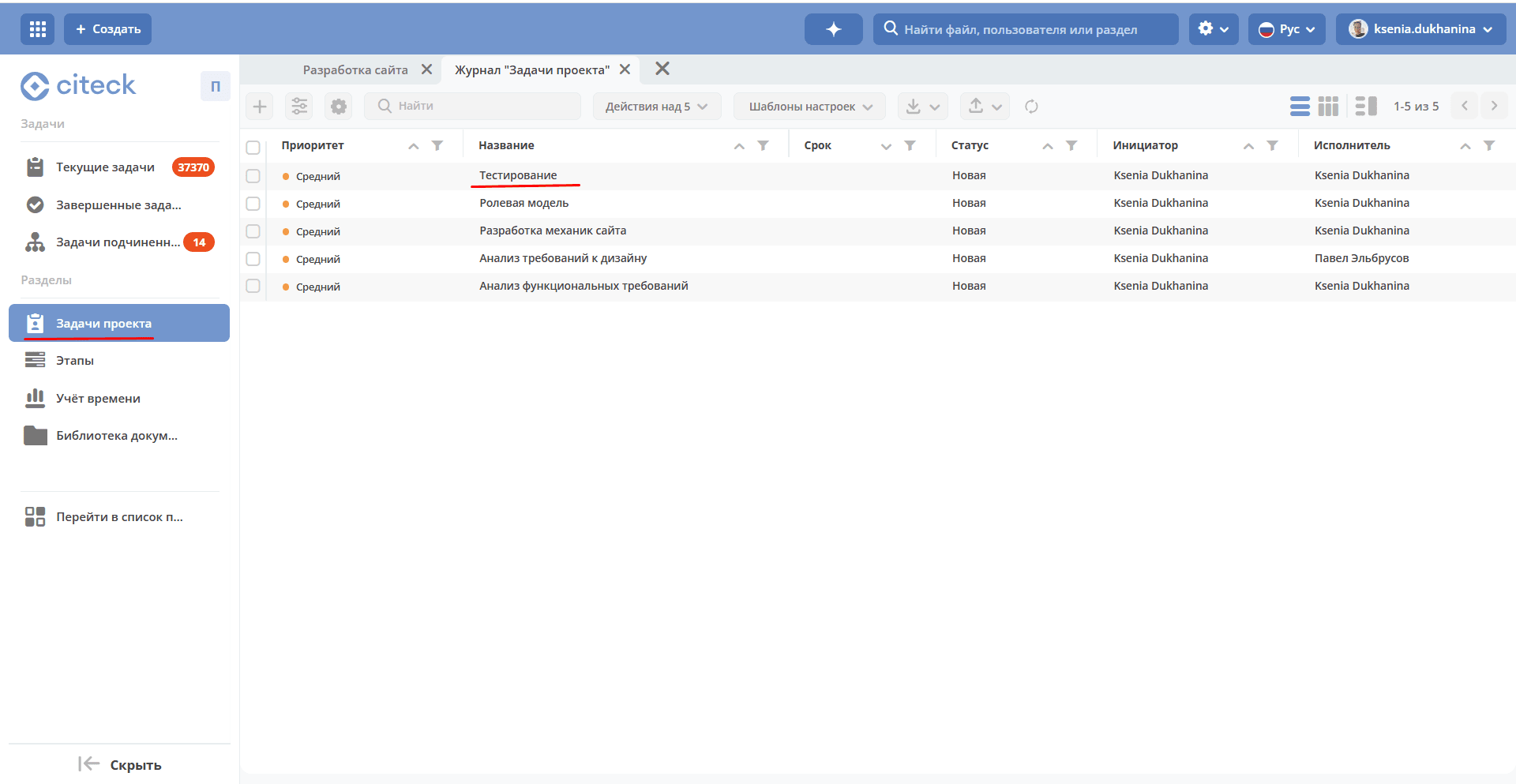

../../_images/simple_gantt_03.png

Подробно о функционале см. «Диаграмма Ганта».

Учет времени

См. выше Учет времени

Библиотека документов

См. выше Библиотека документов

Настройки синхронизации Commits и Мerge requests

Включение данной интеграции позволяет автоматически отображать информацию о коммитах и запросах на слияние из GitLab в карточках задач проекта.

Для запуска синхронизаций commits и merge request необходимо:

  1. Создать в GitLab Access token. В профиле GitLab перейти в User settings -> Access tokens

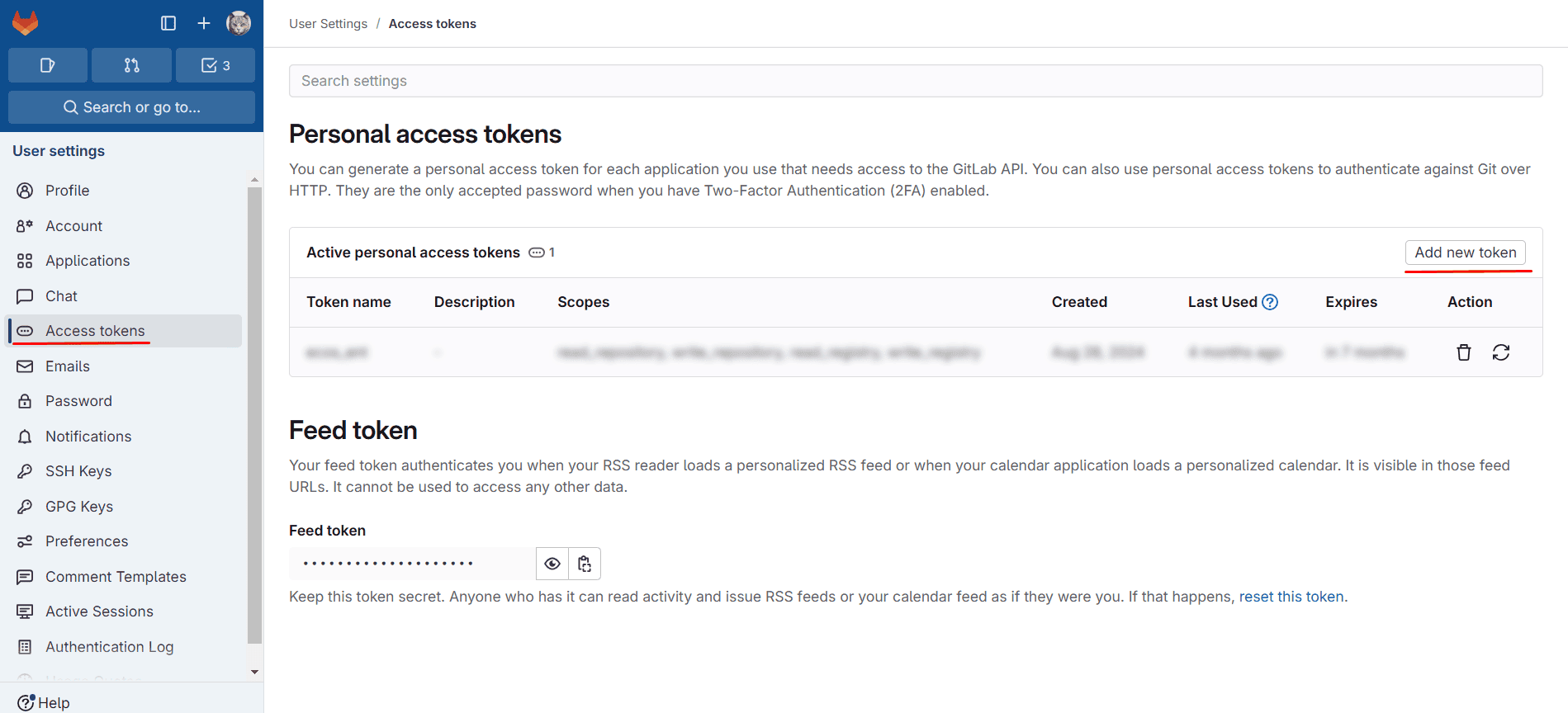

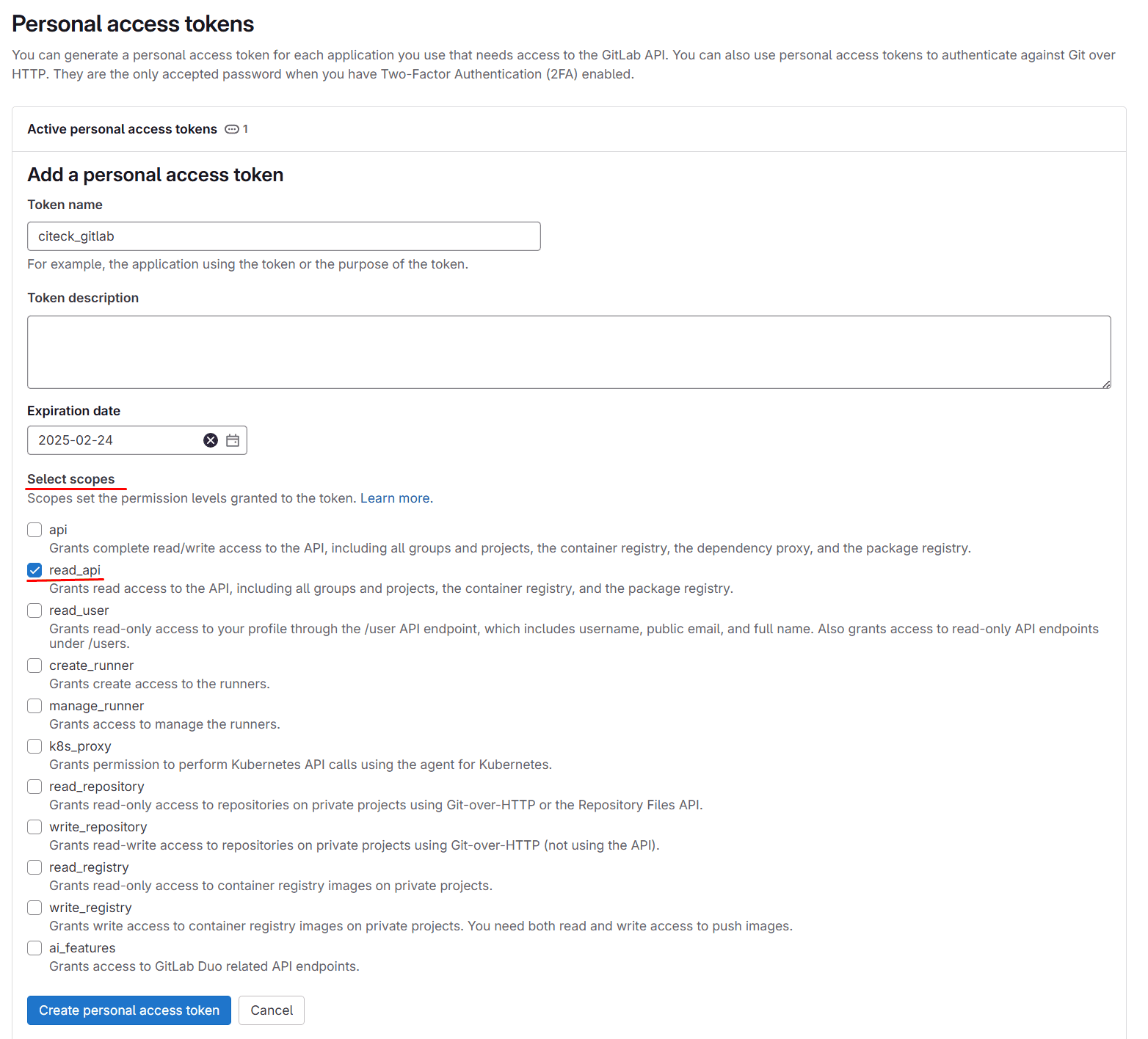

../../_images/git_01.png

При создании токена обязательно необходимо указать Select scopes - read_api

../../_images/git_02.png

Далее скопировать созданный токен:

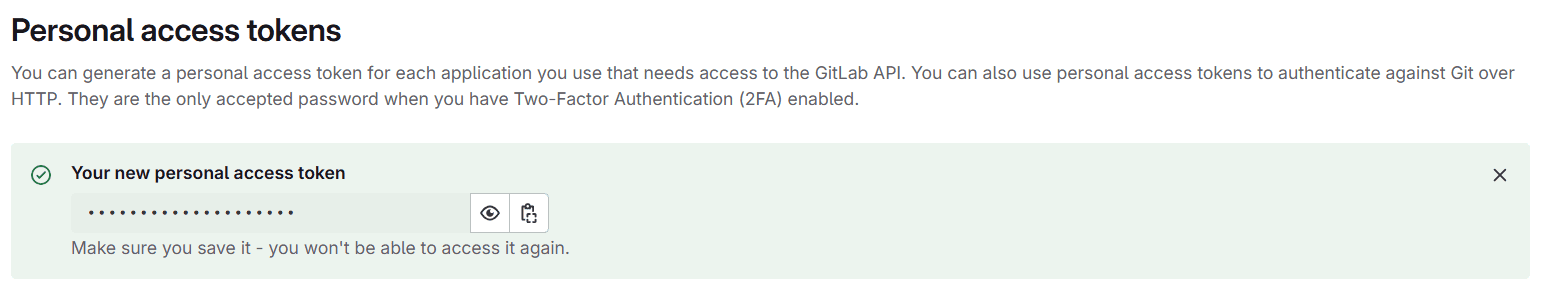

../../_images/git_03.png
  1. Перейти в Рабочее пространство «Раздел администратора» → Модель → Секреты и указать его в Секрете gitlab-access-token

../../_images/git_04.png
  1. Перейти в Рабочее пространство «Раздел администратора» → Модель → Конечные точки настроить конечную точку gitlab-domain-url:

  • указать URL GitLab – например, https://gitlab.yourcompany.ru

  • выбрать в Данных для аутентификации Токен доступа Gitlab

../../_images/git_05.png
  1. Перейти в Рабочее пространство «Раздел администратора» → Интеграция → Camel DSL, запустить gitlab-merge-requests-sync и gitlab-commits-sync:

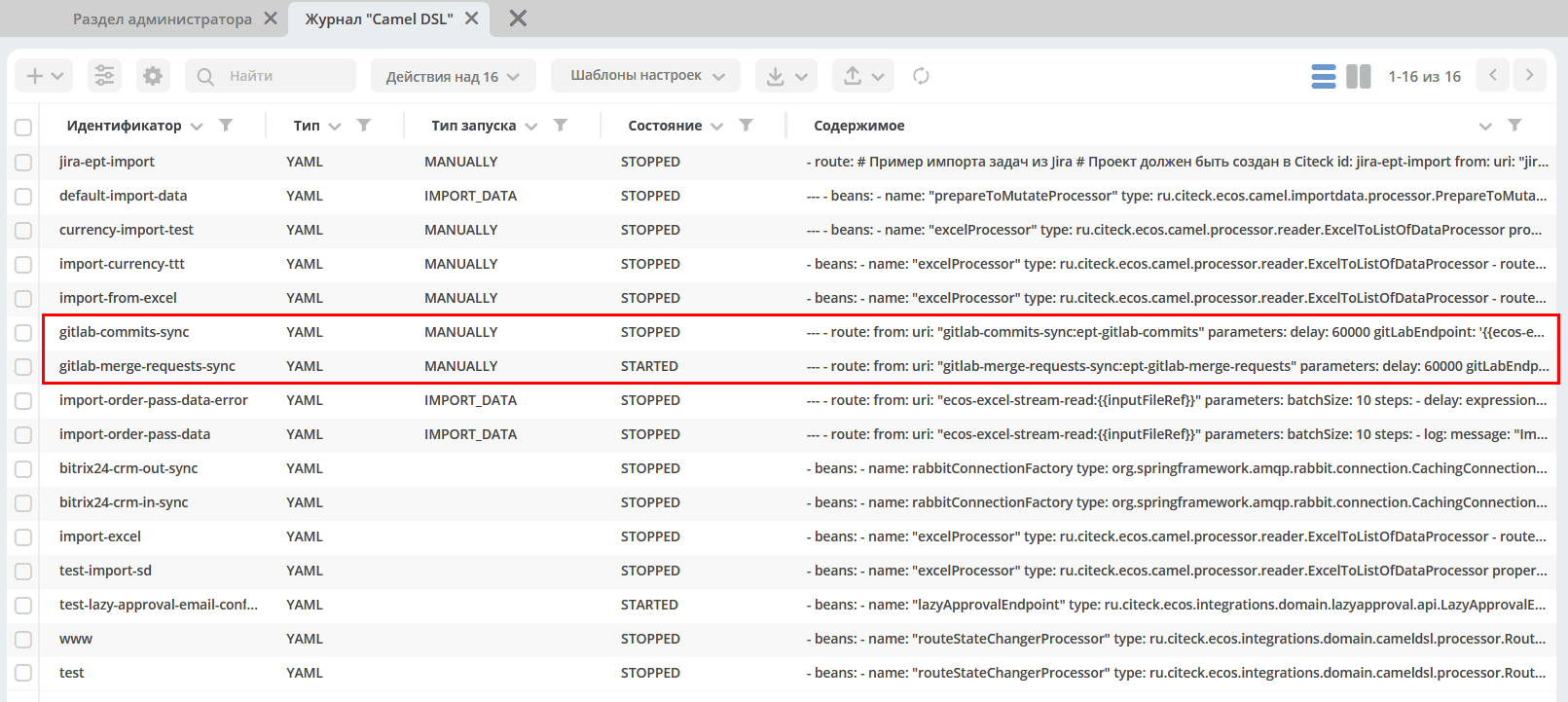

../../_images/git_06.png

Примечание

  • Синхронизация будет происходить по всем проектам в GitLab, к которым созданный токен имеет доступ

  • Маппинг коммитов и MR к задачам происходит по ключу задачи Project tracker, указанному в комментарии к commit или названии MR в GitLab. То есть, если ключ задачи в Project Tracker равен PT-1, то в комментарии к commit или названии MR в GitLab должно быть указано PT-1

Подробнее о действиях, доступных с Camel DSL.

Настройка импорта задач из Jira

Введение

Данный раздел описывает настройку синхронизации проектов из Jira в Citeck. Функциональность реализована с использованием Apache Camel DSL и позволяет настраивать гибкие сценарии импорта данных.

Основные возможности

  • Импорт задач (issues) из проекта Jira в Citeck;

  • Импорт комментариев к задачам;

  • Импорт затраченного времени (work logs);

  • Импорт компонентов (components);

  • Импорт тегов (tags/labels);

  • Импорт релизов (releases);

  • Импорт спринтов;

  • Импорт вложений (attachments);

  • Настраиваемое маппирование типов задач, статусов и приоритетов;

  • Настраиваемое преобразование атрибутов;

  • Импорт связей между задачами.

Пример конфигурации

- route:
    # Пример импорта задач из Jira
    # Проект должен быть создан в Citeck
    id: jira-crm-import
    from:
      uri: "jira-issues:crm-import"
      # Проверьте доступ к jira пользователя, под которым запускается импорт
      parameters:
        delay: 5000
        jiraHost: '{{ecos-endpoint:jira-host/url}}'
        jiraUser: '{{ecos-endpoint:jira-host/credentials/username}}'
        jiraToken: '{{ecos-endpoint:jira-host/credentials/password}}'
        projectKey: "ECOSCRM"
      steps:
        #- to: log:raw-jira-issues?level=INFO&showBody=true
        # Указание workspace и проекта обязательно
        - set-property:
            name: jiraImportedRecordIdPrefix
            constant: "imported-jira"
        - set-property:
            name: _workspace
            constant: "ECOSCRM"
        - set-property:
            name: link-project:project
            constant: "emodel/ept-project@eadfe69d-676a-42a5-b21f-2db7d5fc18bf"
        - set-property:
            name: "valuesMapping"
            constant: >
              {
                "_type": {
                  "10000": "emodel/type@ept-issue-epic",
                  "10001": "emodel/type@ept-issue-story",
                  "10002": "emodel/type@ept-issue-task",
                  "10003": "emodel/type@ept-issue-subtask",
                  "10004": "emodel/type@ept-issue-bug",
                  "10501": "emodel/type@ept-issue-task",
                  "10500": "emodel/type@ept-issue-story",
                  "10503": "emodel/type@ept-issue-bug"
                },
                "priority": {
                  "1": "100_urgent",
                  "2": "200_high",
                  "3": "300_medium",
                  "4": "400_low"
                },
                "_status": {
                  "1": "backlog",
                  "10010": "backlog",
                  "3": "in-progress",
                  "10000": "to-do",
                  "10561": "to-do",
                  "10011": "to-do",
                  "10510": "review",
                  "10101": "waiting-for-qa",
                  "10100": "in-qa-review",
                  "10537": "in-qa-review",
                  "10565": "in-qa-review",
                  "10001": "done",
                  "10541": "done",
                  "10530": "on-hold",
                  "10006": "on-hold",
                  "10531": "on-hold"
                },
                "resolution": {
                  "10000": "emodel/ept-issue-resolution@done",
                  "10001": "emodel/ept-issue-resolution@wont-do",
                  "10002": "emodel/ept-issue-resolution@duplicate",
                  "10003": "emodel/ept-issue-resolution@cannot-reproduce",
                  "10400": "emodel/ept-issue-resolution@cannot-reproduce"
                }
              }
        - set-property:
            name: "valuesConverter"
            constant: >
              {
                "description": "jiraRenderedFieldToTextArea",
                "_created": "jiraDateToInstant",
                "_modified": "jiraDateToInstant",
                "endDate": "jiraDateToInstant",
                "reporter": "emailToPersonRef",
                "implementer": "emailToPersonRef",
                "epicLink": "issueKeyToRef",
                "remainingEstimateMills": "secondsToMills"
              }
        - set-property:
            name: "attributesMapping"
            # Json path to EPT field
            constant: >
              {
                "fields.issuetype.id": "_type",
                "fields.priority.id": "priority",
                "fields.summary": "summary",
                "fields.description": "description",
                "fields.resolution.id": "resolution",
                "fields.labels": "tags",
                "fields.resolutiondate": "endDate",
                "fields.status.id": "_status",
                "fields.reporter.emailAddress": "reporter",
                "fields.assignee.emailAddress": "implementer",
                "fields.timetracking.originalEstimate": "estimatedWorks",
                "fields.timetracking.remainingEstimateSeconds": "remainingEstimateMills",
                "fields.created": "_created",
                "fields.updated": "_modified",
                "fields.customfield_10002": "epicLink"
              }
        - set-property:
            name: "staticAttributes"
            constant: >
              {
                "__disableAudit": true
              }
        - set-property:
            name: "linksMapping"
            constant: >
              {
                "10000": "issue-links:blocker",
                "10001": "issue-links:clone",
                "10002": "issue-links:duplicate",
                "10300": "issue-links:problem",
                "10003": "issue-links:relates"
              }
        - split:
            expression:
              simple: "${body}"
            steps:
              - set-property:
                  name: "originalIssue"
                  simple: "${body}"
              # Трансформация метаданных jira в поля ept
              - to:
                  uri: "transform-jira-issue:crm-import"
                  parameters:
                    jiraHost: '{{ecos-endpoint:jira-host/url}}'
                    jiraUser: '{{ecos-endpoint:jira-host/credentials/username}}'
                    jiraToken: '{{ecos-endpoint:jira-host/credentials/password}}'
              - to: log:transformed-issue?level=INFO&showBody=true
              # Создание ept задачи через records
              - to: "ecos-records-mutate:?sourceId=emodel/ept-issue"
              #- to: log:created-record?level=INFO&showHeaders=true

              - set-header:
                  name: eptIssueRef
                  simple: "${header.recordsMutated[0]}"

              - step:
                  id: import-comments
                  steps:
                    - set-body:
                        simple: "${exchangeProperty.originalIssue}"
                    - set-header:
                        name: commentLinkToRecord
                        simple: "${header.eptIssueRef}"
                    - to: "transform-jira-comment:crm-import"
                    - to: "ecos-records-mutate:?sourceId=emodel/comment"
                    #- to: log:importcomments?level=INFO&showBody=true

              - step:
                  id: import-components
                  steps:
                    - set-body:
                        simple: "${exchangeProperty.originalIssue}"
                    - set-header:
                        name: eptIssueRef
                        simple: "${header.eptIssueRef}"
                    - to: "import-jira-component:crm-import"
                    #- to: log:importcomponents?level=INFO&showBody=true

              - step:
                  id: import-jira-tags
                  steps:
                      - set-body:
                          simple: "${exchangeProperty.originalIssue}"
                      - set-header:
                          name: eptIssueRef
                          simple: "${header.eptIssueRef}"
                      - to: "import-jira-tags:crm-import"
                      #- to: log:importtags?level=INFO&showBody=true

              - step:
                  id: import-releases
                  steps:
                    - set-body:
                        simple: "${exchangeProperty.originalIssue}"
                    - set-header:
                        name: eptIssueRef
                        simple: "${header.eptIssueRef}"
                    - to:
                        uri: "import-jira-releases:crm-import"
                        parameters:
                          jiraHost: "{{ecos-endpoint:jira-host/url}}"
                          jiraUser: "{{ecos-endpoint:jira-host/credentials/username}}"
                          jiraToken: "{{ecos-endpoint:jira-host/credentials/password}}"
                    #- to: log:importreleases?level=INFO&showBody=true

              - step:
                  # Если настроен плагин 2FA для Jira, то в нем нужно отключить принудительный
                  # 2FA для url /secure/attachment
                  id: import-attachments
                  steps:
                    - set-body:
                        simple: "${exchangeProperty.originalIssue}"
                    - set-header:
                        name: eptIssueRef
                        simple: "${header.eptIssueRef}"
                    - to:
                        uri: "import-jira-attachment:crm-import"
                        parameters:
                          jiraHost: "{{ecos-endpoint:jira-host/url}}"
                          jiraUser: "{{ecos-endpoint:jira-host/credentials/username}}"
                          jiraToken: "{{ecos-endpoint:jira-host/credentials/password}}"
                    #- to: log:importattachments?level=INFO&showBody=true

              - step:
                  id: import-sprint
                  steps:
                    - set-body:
                        simple: "${exchangeProperty.originalIssue}"
                    - set-header:
                        name: eptIssueRef
                        simple: "${header.eptIssueRef}"
                    - to:
                        uri: "import-jira-sprint:crm-import"
                        parameters:
                          # Поле в jira, в котором хранится спринт
                          sprintFieldId: "customfield_10006"
                    #- to: log:importsprint?level=INFO&showBody=true

              - step:
                  id: import-work-logs
                  steps:
                    - set-body:
                        simple: "${exchangeProperty.originalIssue}"
                    - set-header:
                        name: worklogLinkToRecord
                        simple: "${header.eptIssueRef}"
                    - to: "transform-jira-worklog:crm-import"
                    #- to: log:transformworklog?level=INFO&showBody=true
                    - to: "ecos-records-mutate:?sourceId=emodel/ecos-time-tracking-type"
                    #- to: log:importworklogs?level=INFO&showBody=true

Быстрая настройка

  1. Создайте проект в Citeck. После этого должно создаться рабочее пространство проекта.

  2. В jira создайте пользователя для импорта задач, получите его токен или пароль.

  3. В журнале Конечные точки (Рабочее пространство «Раздел администратора» → Модель) создайте конечную точку, заполните URL, данные для аутентификации с типом Basic.

  4. В журнале Camel DSL (Рабочее пространство «Раздел администратора» → Интеграция ) создайте маршрут с контекстом на основе примера выше. Обязательно укажите параметры подключения к Jira, _workspace и link-project:project.

  5. Логи импорта доступны в журнале Журнал синхронизаций (Рабочее пространство «Раздел администратора» → Интеграция).

  6. Посмотреть состояние импорта, сбросить его можно в журнале Состояние синхронизации (Рабочее пространство «Раздел администратора» → Интеграция).

  7. После того, как задачи импортированы, выключите маршрут.

  8. Скорректируйте генератор счетчика задач. Для этого необходимо выполнить скрипт в консоли браузера:

const record = Records.get("emodel/num-template-action@");
record.att("type", "set-next-number");
record.att("args",
{
      "templateRef": "emodel/num-template@ept-issue-num-template",
      "counterKey": "emodel/ept-project@767a669f-8455-4cf3-b43f-75b66c6eeb8f",
      "nextNumber": 39
})
record.save();
  • "nextNumber": 39 - следующий номер задачи, который будет присвоен при создании новой задачи.

  • "counterKey": "emodel/ept-project@767a669f-8455-4cf3-b43f-75b66c6eeb8f" - recordRef проекта, аналогичный полю link-project:project в маршруте импорта.

Параметры настройки

Основные параметры

  • jiraHost - URL сервера Jira

  • jiraUser - Имя пользователя для подключения к Jira

  • jiraToken - Токен или пароль пользователя для подключения к Jira

  • projectKey - Ключ проекта в Jira для импорта

  • delay - Интервал проверки новых задач в миллисекундах

Указание рабочего пространства и проекта

Для корректной работы импорта обязательно необходимо указать рабочее пространство и проект в Citeck:

- set-property:
    name: _workspace
    constant: "ECOSCRM" # id рабочего пространства
- set-property:
    name: link-project:project
    constant: "emodel/ept-project@eadfe69d-676a-42a5-b21f-2db7d5fc18bf" # recordRef проекта, должен быть связан с рабочим пространством

Настройка маппинга значений

valuesMapping позволяет указать соответствие значений из Jira значениям в Citeck:

{
  "_type": {
    "10000": "emodel/type@ept-issue-epic",
    "10001": "emodel/type@ept-issue-story",
    "10002": "emodel/type@ept-issue-task",
    "10003": "emodel/type@ept-issue-subtask",
    "10004": "emodel/type@ept-issue-bug"
  },
  "priority": {
    "1": "100_urgent",
    "2": "200_high",
    "3": "300_medium",
    "4": "400_low"
  },
  "_status": {
    "1": "backlog",
    "10010": "backlog",
    "3": "in-progress"
  }
}

Конвертеры значений

valuesConverter определяет преобразование значений полей из формата Jira в формат Citeck:

{
  "description": "jiraRenderedFieldToTextArea",
  "_created": "jiraDateToInstant",
  "_modified": "jiraDateToInstant",
  "endDate": "jiraDateToInstant",
  "reporter": "emailToPersonRef",
  "implementer": "emailToPersonRef",
  "epicLink": "issueKeyToRef",
  "remainingEstimateMills": "secondsToMills"
}

Доступные конвертеры:

  • jiraRenderedFieldToTextArea - преобразует отрендеренное HTML-содержимое поля Jira в формат TextArea для Citeck, сохраняя форматирование и ссылки

  • jiraDateToInstant - преобразует дату из формата Jira в формат Instant для Citeck

  • emailToPersonRef - преобразует email-адрес пользователя Jira в ссылку на пользователя в Citeck

  • issueKeyToRef - преобразует ключ задачи Jira (например, ECOSCRM-123) в ссылку на соответствующую задачу в Citeck

  • secondsToMills - преобразует время в секундах в миллисекунды для корректного отображения в Citeck

Маппинг атрибутов

attributesMapping определяет соответствие полей Jira атрибутам сущностей в Citeck:

{
  "fields.issuetype.id": "_type",
  "fields.priority.id": "priority",
  "fields.summary": "summary",
  "fields.description": "description",
  "fields.resolution.id": "resolution",
  "fields.labels": "tags",
  "fields.resolutiondate": "endDate",
  "fields.status.id": "_status",
  "fields.reporter.emailAddress": "reporter",
  "fields.assignee.emailAddress": "implementer",
  "fields.timetracking.originalEstimate": "estimatedWorks",
  "fields.timetracking.remainingEstimateSeconds": "remainingEstimateMills",
  "fields.created": "_created",
  "fields.updated": "_modified",
  "fields.customfield_10002": "epicLink"
}

Маппинг связей между задачами

linksMapping определяет соответствие типов связей между задачами в Jira типам связей в Citeck:

{
  "10000": "issue-links:blocker",
  "10001": "issue-links:clone",
  "10002": "issue-links:duplicate",
  "10300": "issue-links:problem",
  "10003": "issue-links:relates"
}

Статические атрибуты

staticAttributes позволяет указать атрибуты, которые будут добавлены ко всем импортируемым сущностям:

{
  "__disableAudit": true
}

Для корректного установления атрибутов _created, _modified и т.д. необходимо указать __disableAudit: true

Компоненты и этапы синхронизации

Импорт задач (Issues)

Основной компонент синхронизации, выполняет загрузку задач из Jira и их преобразование в сущности Citeck. Для работы использует JiraIssuesComponent и TransformJiraIssueComponent.

Импорт комментариев

Компонент TransformJiraCommentComponent импортирует комментарии к задачам из Jira в Citeck, сохраняя их как связанные записи с типом "emodel/type@ecos-comment".

Импорт затраченного времени

Компонент TransformJiraWorkLogComponent импортирует записи о затраченном времени (work logs) из Jira в Citeck, сохраняя их как сущности с типом "emodel/type@ecos-time-tracking-type".

Импорт компонентов

Компонент ImportJiraComponentComponent импортирует компоненты, присвоенные задачам в Jira.

Импорт тегов

Компонент ImportJiraTagsComponent импортирует метки (labels) из Jira, преобразуя их в теги Citeck.

Импорт релизов

Компонент ImportJiraReleasesComponent импортирует информацию о релизах (fixVersions и affectedVersions) из Jira в Citeck.

Импорт спринтов

Компонент ImportJiraSprintComponent импортирует информацию о спринтах, к которым отнесены задачи в Jira.

Импорт вложений

Компонент ImportJiraAttachmentComponent загружает вложения задач из Jira и импортирует их в Citeck.

Дополнительные возможности

Префикс идентификаторов

Для уникальной идентификации импортированных записей можно задать префикс через свойство jiraImportedRecordIdPrefix:

- set-property:
    name: jiraImportedRecordIdPrefix
    constant: "imported-jira"

Все созданные записи в рамках импорта будут использовать данные префикс, обратите внимание, если импорт будет выполняться несколько раз, то существующие записи будут обновлены, а новые созданы.

Если необходимо запустить импорт заново, то можно сбросить состояние импорта в журнале Состояние синхронизации (Рабочее пространство «Раздел администратора» → Интеграция).

Ограничения и рекомендации

  1. Перед настройкой импорта убедитесь, что пользователь Jira имеет необходимые права доступа к проекту.

  2. При использовании двухфакторной аутентификации в Jira необходимо использовать API-токен вместо пароля.

  3. Для импорта вложений может потребоваться отключение принудительной 2FA для URL /secure/attachment в настройках Jira.

  4. Рекомендуется начинать с небольшого набора задач для проверки корректности импорта.

  5. При импорте большого количества задач рекомендуется увеличить значение параметра delay.

  6. Убедитесь, что корректно указаны _workspace и link-project:project.

Устранение неполадок

  1. Проблема: Задачи не импортируются.

    Решение: Проверьте правильность указания jiraHost, jiraUser, jiraToken и projectKey.

  2. Проблема: Не импортируются вложения.

    Решение: Проверьте настройки двухфакторной аутентификации в Jira для URL /secure/attachment.

  3. Проблема: Неверное маппирование типов/статусов.

    Решение: Проверьте значения ID в Jira и обновите соответствующую секцию valuesMapping.

  4. Проблема: Ошибка «Value mapping for field does not contain value».

    Решение: Добавьте отсутствующее значение в соответствующую секцию valuesMapping.
